MS Project: benutzerdefinierte Felder, Ansichten und Formeln (Teil 2)

Johannes Koschinski 12.10.2026 12 min

MS Project: benutzerdefinierte Felder, Ansichten und Formeln (Teil 2)

Ihr MS Project Terminplan enthält alle wichtigen Daten. Doch finden Sie diese auch auf einen Blick? Mit MS Project benutzerdefinierten Feldern schaffen Sie mehr Übersicht und passen Ihren Projektplan an Ihre individuellen Anforderungen an. Beispielsweise erfassen Sie Verantwortliche, ohne diese als Ressourcen einzuplanen.

Dieser Artikel zeigt Ihnen drei praktische Möglichkeiten: freie Textfelder, Auswahllisten mit Nachschlagetabellen und automatisch berechnete Felder mit Formeln.

Außerdem erfahren Sie in diesem Teil 2 der MS Project Tipp-Serie „Benutzerdefinierte Ansichten“, wie Sie mehrere Informationen in einer einzigen Spalte zusammenführen und direkt am Gantt-Balken anzeigen.

So behalten Sie wichtige Vorgangsdetails im Blick und sparen sich das mühsame Suchen zwischen unzähligen Spalten. Ihr Projektplan wird übersichtlicher.

Das Wichtigste in Kürze

  • Benutzerdefinierte Felder in MS Project ermöglichen Ihnen, zusätzliche Informationen zu Vorgängen zu erfassen und Ihren Projektplan individuell anzupassen.

  • Freie Textfelder eignen sich für flexible Eingaben wie Verantwortliche, die Sie nicht als Ressourcen einplanen möchten.

  • Nachschlagetabellen mit Auswahllisten sorgen für einheitliche Einträge. Das erleichtert Ihnen die Filterung und Auswertung Ihrer Projektdaten.

  • Benutzerdefinierte Felder mit Formeln berechnen Werte automatisch. Damit können Sie beispielsweise Terminabweichungen gegenüber dem Basisplan für Sammelvorgänge ermitteln.

  • Mehrere Feldinhalte in einer Spalte kombinieren: Sie schaffen mehr Übersicht und können die Informationen sogar direkt an den Vorgangsbalken im Gantt-Diagramm anzeigen.

Diese Kapitel warten auf Sie:

Legen wir los!

Hinweis: Die folgende Beschreibung gilt für Microsoft Project 2010 und höher. Felder und Nachschlagetabellen können auch in Project 2007 analog Variante 2 erstellt werden. Das notwendige Dialogfeld Benutzerdefinierte Felder finden Sie im Menü Extras/Anpassen/Felder.

Variante 1: Benutzerdefiniertes Textfeld ohne vorgegebene Inhalte anlegen

Ab Microsoft Project 2010 gibt es standardmäßig die Spalte Neue Spalte hinzufügen. Diese befindet sich beispielsweise ganz rechts in der Tabelle Eingabe in der Ansicht Gantt-Diagramm.

Hinweis: Wenn die Spalte Neue Spalte hinzufügen in einer Tabelle nicht sichtbar ist, z.B. weil sie versehentlich oder absichtlich ausblendet wurde, können Sie die Spalte wie hier beschrieben wieder einblenden.

Klicken Sie auf Neue Spalte hinzufügen oder blenden Sie eine Spalte mit der rechten Maustaste ein und tippen Sie ganz einfach den Feldname „Verantwortlich“ ein. Bestätigen Sie mit der Eingabetaste.

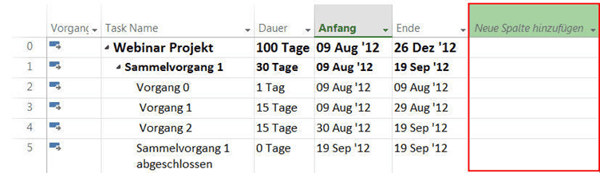

neue Spalte hinzufügen
„Verantwortlich“ in neue Spalte hinzufügen

Sie haben nun eine neue Spalte der Feldart Text hinzugefügt.

Auch wenn Sie die Spalte ausblenden, bleiben die Spalte und die darin enthaltenen Informationen in Ihrem Projekt bestehen.

Diese Spalte kann nun auch in andere Ansichten eingeblendet werden.

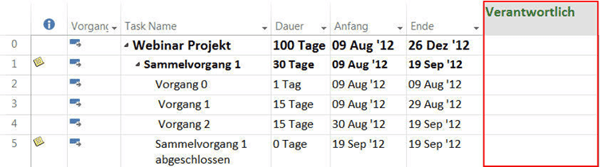

Neue Spalte ist verfügbar
Neue Spalte ist verfügbar

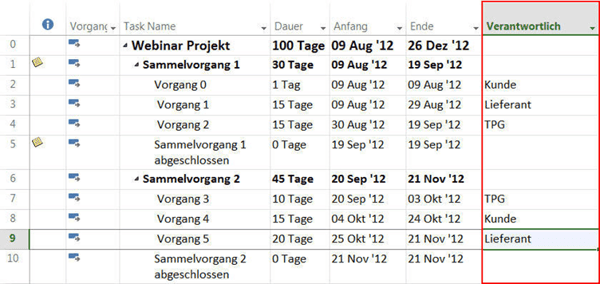

Jetzt geben Sie die Verantwortlichen je Vorgang ein. In unserem Fallbeispiel sind es TPG, Kunde und Lieferant.

Eingeben der Verantwortlichen je Vorgang
Eingeben der Verantwortlichen je Vorgang

Profitipp: Sie können auf ähnliche Art und Weise Spalten mit anderen Datentypen erstellen (siehe Bild 4.). Am sichersten wählen Sie vorher den Datentyp aus dem Kontextmenü des Spaltentitels mit der rechten Maustaste aus.

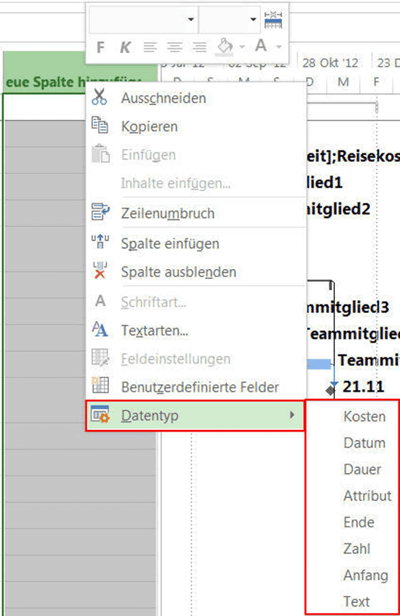

MS Project Felder und Ansichten - Datentyp für Spalten auswählen
Datentyp für Spalten auswählen

Falls notwendig können die Einstellungen einer vorhandenen Spalte angepasst werden. Wählen Sie dazu Feldeinstellungen im Kontextmenü mit der rechten Maustaste aus.

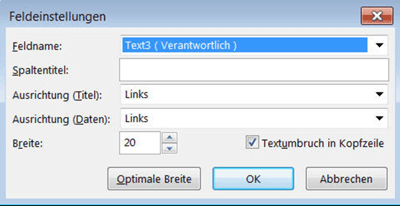

MS Project Felder und Ansichten - Spalte anpassen
Einstellungen einer vorhandenen Spalte anpassen

Download (PDF): 11 Schritte zum optimalen MS Project Projektplan (Tutorial)

Vermeiden Sie mit diesem Tutorial von Beginn an typische Stolperfallen, über die Neulinge in MS Project sich gerne den Kopf zerbrechen, unsicher werden und Zeit verschwendet. Das wird Ihnen nicht passieren!
* Pflichtfeld | Datenschutzhinweise

Variante 2: MS Project Nachschlagetabelle / Auswahlliste für Felder anlegen

In dieser Variante soll der Name des/der Verantwortlichen immer gleich geschrieben werden. So kann das Feld beispielsweise als Wert für Filter oder Hervorhebungen benutzt werden.

Zu diesem Zweck werden wir gleich während der Erstellung des Textfelds eine Nachschlagetabelle definieren, die bei der Texteingabe zur Auswahl steht.

Hinweis: Sie können eine Nachschlagetabelle auch nach dem Erstellen eines Felds hinzufügen. Sie wird aber ggf. vorhandene Inhalte der Spalte überschreiben.

Wählen Sie Benutzerdefinierte Felder im Kontextmenü eines beliebigen Spaltenamen mit der rechten Maustaste aus, z.B. in der Tabelle Eingabe. Oder klicken Sie auf Benutzerdefinierte Felder im Menüband Projekt.

MS Project Felder und Ansichten - Benutzerdefinierte Felder auswählen
Zwei Möglichkeiten Benutzerdefinierte Felder auszuwählen

Es öffnet sich das Dialogfeld Benutzerdefinierte Felder.

Wählen Sie ein Feld Vorgang mit Typ Text aus.

Selektieren Sie ein noch nicht belegtes Textfeld z.B. Text1.

Klicken Sie auf Umbenennen und benennen Sie das Feld in „Verantwortlich“ um.

Dann mit OK bestätigen.

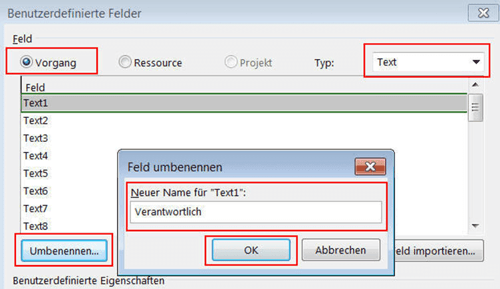

MS Project Felder und Ansichten- benutzerdefiniertes Feld einrichten
Ein benutzerdefiniertes Feld einrichten

Sie haben nun eine neue Spalte der Feldart Text definiert.

Als nächster Schritt werden wir die Nachschlagetabelle erstellen.

Selektieren Sie Suchen im Bereich Benutzereigenschaften.

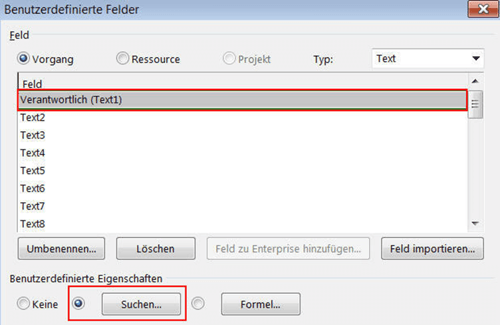

MS Project Felder und Ansichten - Nachschlagetabelle erstellen
Eine Nachschlagetabelle erstellen

Geben Sie die gewünschten Werte sowie ggf. eine Beschreibung ein.

Profitipp: Sie können beispielsweise einen Wert als Standard vorgeben oder die Reihenfolge der Anzeige nachträglich sortieren. Außerdem ist es möglich, die Eingabe von zusätzlichen Werten zuzulassen.

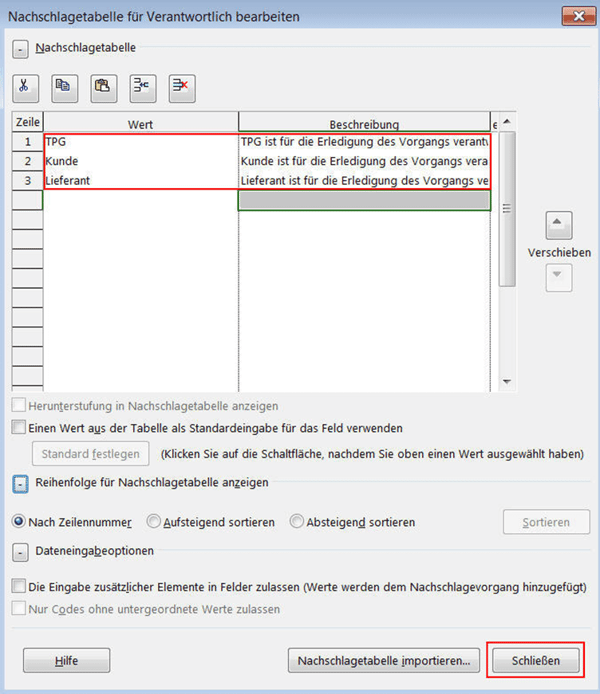

MS Project Felder und Ansichten - Werte für Nachschlagetabelle eingeben
Gewünschten Werte für Nachschlagetabelle eingeben

Klicken Sie auf Schließen und anschließend auf OK in dem Dialogfeld Benutzerdefinierte Felder, um die Erstellung des Textfelds mit Nachschlagetabelle abzuschließen.

Sie können nun die Spalte „Verantwortlich“ in die Tabelle einblenden und den/die gewünschte:n Verantwortliche:n je Vorgang auswählen.

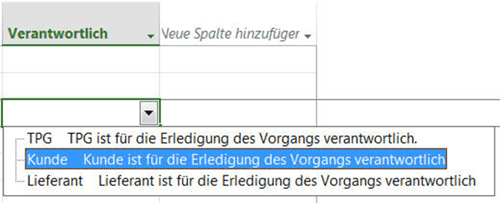

MS Project Felder und Ansichten - Liste auswählen
Verantwortlichen je Vorgang aus der Liste auswählen

Variante 3: MS Project benutzerdefiniertes Feld mit Formel anlegen

MS Project bietet neben der Möglichkeit zur Anlage von benutzerdefinierten zur manuellen Eingabe von Daten auch die Möglichkeit benutzerdefinierte Felder mit automatischen Berechnungen zu erstellen.

Hierbei besteht die Möglichkeit die Berechnung auf Basis von bereits im Projektplan vorhandenen Daten durchzuführen, mathematische Formeln zu verwenden oder IF (wenn dann) Funktionen zu verwenden.

Die Syntax ähnelt hierbei der von Excel. Wer sich also mit Excel Formeln auskennt, wird sich hier nicht besonders schwer tun.

Hier ein simples Beispiel für ein benutzerdefiniertes Feld mit Formel in MS Project:

Ziel: Wir möchten die Abweichung der Dauer eines Vorgangs im Vergleich zum Basisplan berechnen – allerdings nur für Vorgänge vom Typ Sammelvorgang.



Feldtyp auswählen und umbenennen

Klicken Sie auf die Registerkarte Projekt und aktivieren Sie die Schaltfläche Benutzerdefinierte Felder. Stellen Sie sicher, dass der Feldtyp Vorgang ausgewählt ist. Wählen Sie im Dropdown (oben rechts) den Datentyp Dauer aus.

Benutzerdefinierte Felder und Ansichten in Microsoft Project

Wählen Sie eines der „Dauer“-Felder aus.

Aktivieren Sie anschließend die Schaltfläche „Umbenennen“ und geben Sie einen sinnvollen Namen für das Feld ein (z.B. „Abweichung Dauer Sammelvorgang“).

Nun wählen Sie im Bereich Benutzerdefinierte Eigenschaften die Option Formel aus.

Sie erhalten nun eine Meldung, in der Sie gewarnt werden, dass bereits vorhandene Daten in diesem Feld verloren gehen.

Bestätigen Sie mit OK, nachdem Sie sich vergewissert haben, dass das ausgewählte Feld keine Daten beinhaltet.

Klicken Sie anschließend auf die Schaltfläche Formel.



Formel für benutzerdefiniertes Feld in MS Project erstellen

Willkommen im Formel Editor! Sie können Felder aus Ihren Projektplan im Bereich Einfügen im Dropdown Feld hinzufügen.

Außerdem können Sie hier Funktionen über die Schaltfläche Funktion hinzufügen.

Gängige mathematische Operatoren finden Sie direkt unter dem Eingabefeld.

Natürlich können Sie auch die Formel komplett manuell eingeben. Dabei ist darauf zu achten, dass Feldnamen richtig geschrieben und in Klammern gesetzt werden.

Beginnen wir mit der einfachen Übung:

Wir subtrahieren den Wert aus dem Feld Geplante Dauer (Basisplan) mit dem Feld Dauer. Wir geben also beide Feldnamen in Eckigen Klammern ein und setzen den entsprechenden Operator: [Geplante Dauer]-[Dauer]

Hinweis: Man könnte an dieser Stelle auch das Standard-Feld Abweichung Dauer verwenden. Das wäre für diesen Blog allerdings zu langweilig 😉

Nun kommen wir zum etwas komplexeren Teil der Formel: Wir verwenden eine IF (wenn -> dann) Funktion, um zu überprüfen, ob es sich beim jeweiligen Vorgang um einen Sammelvorgang handelt, oder eben nicht.

Kleiner Exkurs zum Thema IF Funktion:

Mit Hilfe einer IF Funktion können wir prüfen, ob bestimmte Kriterien zutreffen. Wenn die von uns definierten Kriterien zutreffen, dann soll etwas passieren (beispielsweise eine Berechnung ausgeführt werden). Wenn die Kriterien nicht zutreffen, soll etwas anderes passieren (oder einfach gar nichts).

Der grundlegende Aufbau einer IF Funktion in MS Project schaut wie folgt aus: IIF(Prüfung; Aktion wenn zutreffend; Aktion wenn nicht zutreffend)

Achtung: In MS Project heißt die Funktion IIF (2x I), nicht wie in Excel IF (mit 1x I).

Unsere Formel sieht also wie folgt aus: IIf([Sammelvorgang]=Ja;[Geplante Dauer]-[Dauer];0)

MS Project Felder und Ansichten - Formel für Abweichung Dauer Sammelvorgang
Formel für Abweichung Dauer Sammelvorgang

Bestätigen Sie nun noch mit OK.

Einen wichtigen Schritt müssen wir noch ausführen. Bei benutzerdefinierten Feldern muss nämlich grundsätzlich definiert werden, wie Sammelvorgangszeilen berechnet werden.

Wählen Sie deshalb im Bereich Berechnung von Sammelvorgangs- und Gruppenkopfzeilen die Option Formel verwenden.

Bestätigen Sie anschließend erneut mit OK.

Zu guter Letzt fügen Sie die neue Spalte optimalerweise gemeinsam mit den Feldern Dauer und Geplante Dauer in Ihre Vorgangstabelle ein.

Und hier das Ergebnis:

MS Project Felder und Ansichten - Ergebnis der Formel für Sammelvorgang
Ergebnis der Formel für Sammelvorgang

eBook Download (PDF): „The PPRM Paradise“: So klappt Projekt-, Portfolio & Ressourcenmanagement wirklich

Alles, was eine optimale, moderne und anpassbare Lösung für Projekt-, Portfolio- und Ressourcenmanagement (PPRM) können sollte – Tipps, Nutzen und wichtige Argumente für Ihre Entscheider im modularen Konzept des „The PPRM Paradise“.
* Pflichtfeld | Datenschutzhinweise

Benutzerdefinierte Felder Formel zum Verknüpfen – so geht’s

Beim Einsatz vieler benutzerdefinierter Felder wird die Ansicht in der Tabellendarstellung unübersichtlich, da für jede zusätzliche Information eine Spalte angezeigt wird.

Um auch die anderen planungsrelevanten Felder zu sehen, müssen Sie diese Ansicht als zusätzliche Tabelle speichern oder viel scrollen.

Im folgenden Beispiel lernen Sie, wie Sie exemplarisch drei benutzerdefinierte Felder hinzufügen und umbenennen.

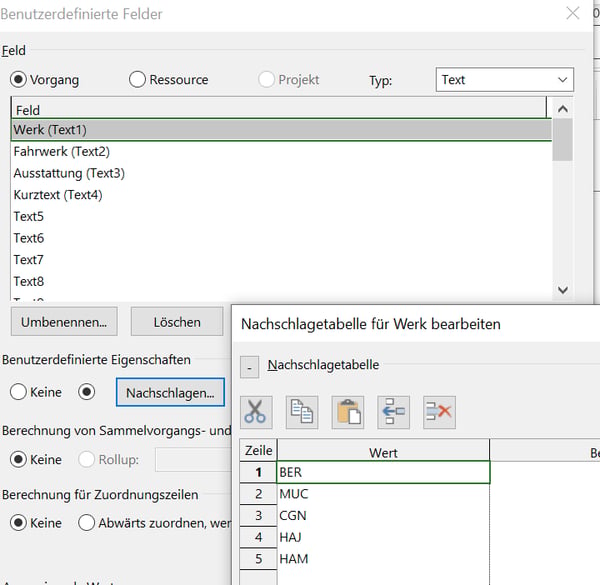

Benutzerdefinierte Felder verknüpfen 1
Benutzerdefinierte Felder anlegen
  • Im ersten Feld: Produktionsstandort (Werk) aus einer Auswahlliste eingetragen
  • Im zweiten Feld: der jeweilige Fahrwerktyp
  • Im dritten Feld: die Ausstattungsvariante

Gut zu wissen: Für die spätere Bearbeitung können Sie entweder den ursprünglichen Feldname (Text 1, Text 2, Text 3) oder den umbenannten Feldname (Werk, Fahrwerk, Ausstattung) nutzen. Gleichzeitig wird auch schon das Feld für den späteren Kurztext definiert.

In der Tabellenansicht haben Sie z.B. folgende Auswahlmöglichkeiten für die einzelnen Felder:

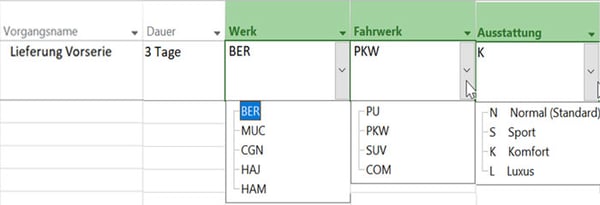

benutzerdefinierte Felder verknüpfen 2
Auswahlübersicht der Felder

Nach Auswahl der Werte sieht die Tabelle so aus:

Benutzerdefinierte Felder - Tabelle
Tabelle nach Auswahl der Werte

Der Vorteil: Die Projektbeteiligten können in der Regel die Informationen auch ohne Spaltenüberschrift interpretieren, da es sich meist um „sprechende“ Schlüssel handelt. Daher können Sie die Informationen jetzt in einer eigenen Spalte Kurztext zusammenfassen und auch als Balkenbeschriftung nutzen.



So bündeln Sie Ihre Informationen im Textfeld

Um die Informationen jetzt in einer Spalte zusammen anzuzeigen, wählen Sie zu dem benutzerdefinierten Feld Kurztext die Option Formel aus und verknüpfen die Felder Werk, Fahrwerk und Ausstattung mit einem &.

Wichtig für die Formel: Die eckigen Klammern und die Feldnamen können Sie über den Menüpunkt Feld und dann über die Auswahl Text auswählen und einfügen. Als Trennzeichen ist ein „|“  vorgesehen. Sie können aber auch jedes andere Trennzeichen verwenden, solange Sie es in Anführungszeichen setzen.

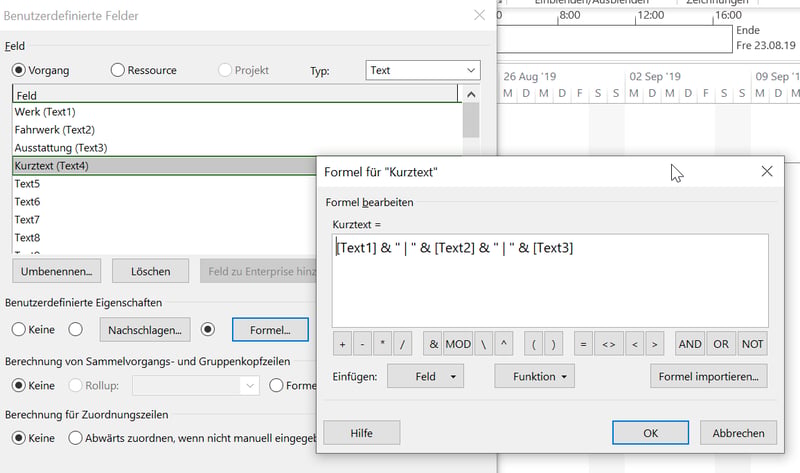

Benutzerdefinierte Felder - Kurztext Formel
Kurztext Formel zum gemeinsamen Anzeigen der Informationen jetzt in einer Spalte

Fügen Sie jetzt das benutzerdefinierte Feld Kurztext in die Tabelle ein, so werden alle Informationen in einer Spalte angezeigt. Durch Verkleinerung der Spalte können diese auch mehrzeilig ausgegeben werden.

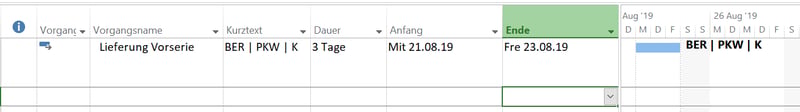

Benutzerdefinierte Felder - Anzeige Kurztext
Alle Informationen werden in der neuen Spalte „Kurztext“ angezeigt

Wie Sie im Screenshot sehen, findet der Kurztext hier auch als Balkenbeschriftung Verwendung. Sie stellen dies über die Option Format/Balkenarten ein. Über das Dropdown-Feld in den Beschriftungsoptionen wählen Sie dann das Feld Kurztext als Beschriftung rechts neben dem Balken aus.

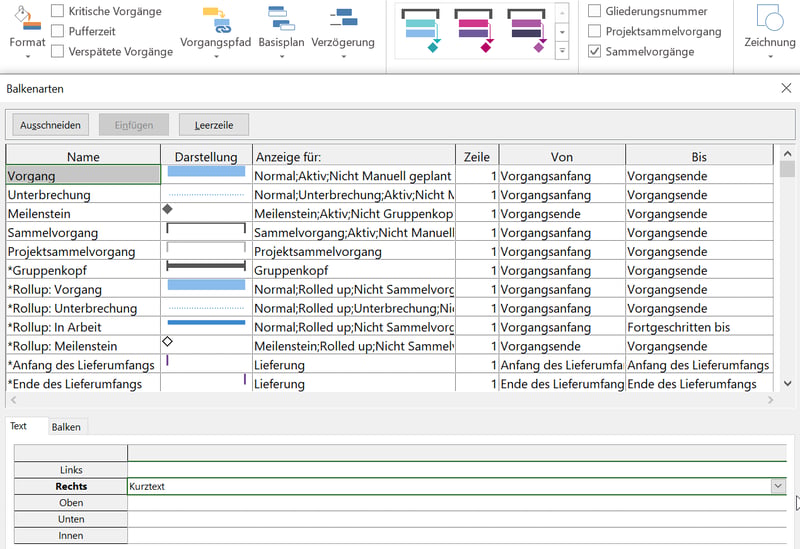

Benutzerdefinierte Felder - Balkenbeschriftung
Balkenbeschriftung mit dem Feldinhalt von „Kurztext“

Zuletzt blenden Sie für eine bessere Übersicht die eigentlichen Auswahlspalten Werk, Fahrwerk und Ausstattung aus bzw. zeigen diese in einer anderen Tabellenansicht an.

Unser Tipp: Mit der Möglichkeit Felder zu verknüpfen, können Sie auch Währungszeichen oder Einheiten direkt hinter den Werten angeben, wie z. B. € oder pro Tsd. Dazu fügen Sie im benutzerdefinierten Feld den gewünschten Bezeichner mit einem „&“ an, z. B. „$“.

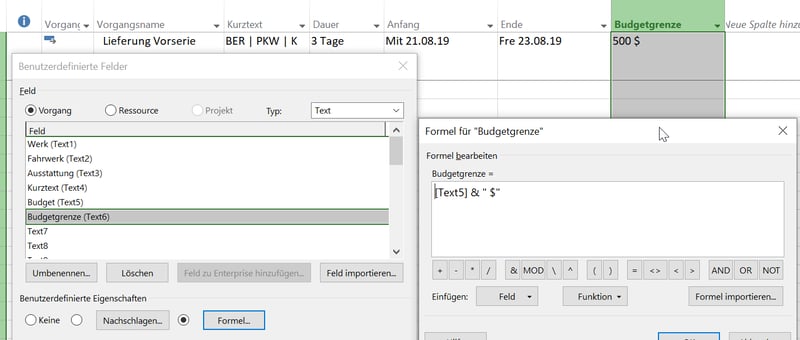

Benutzerdefinierte Felder - Anzeige Währungszeichen
Durch Verknüpfen der Felder lassen sich Währungszeichen oder Einheiten direkt hinter Werten angeben

Zusammenfassung: Benutzerdefinierte Felder und Ansichten in Microsoft Project

In diesem Tipp haben Sie erfahren, wie Sie eine zusätzliche Spalte in Ihrem Projekt anlegen. Zudem wissen Sie jetzt, mit welcher Formel Sie Feldinhalte verknüpfen und in einem eigenen Feld anzeigen lassen können.

Dieser Artikel ist Teil 2 der Serie „Benutzerdefinierte Ansichten“:

Haben Sie noch Fragen zum Thema MS Project? Dann freuen wir uns auf Ihre Kontaktaufnahme über das Kontaktformular oder auf anderem Wege. Wir antworten so schnell wie möglich – garantiert.

Unsere Tipps zum Schluss: Abonnieren Sie unseren Projektmanagement Newsletter mit mehr praxisstarken Artikeln, Webinaren, Podcasts, eBooks, Checklisten, Tools etc. für einen höheren Reifengrad-Level Ihres Projektmanagements!

Sie wollen das Gelernte vertiefen, weitere wichtige Tipps erfahren und Ihre Fragen stellen? Dann sind Sie genau richtig beim TPG Microsoft Project Seminar (Grundlagen).

FAQs

Wie erstellt man benutzerdefinierte Felder in MS Project? Öffnen Sie im Menüband unter „Projekt“ die Funktion „Benutzerdefinierte Felder“ und wählen Sie einen passenden Feldtyp wie Text, Zahl oder Datum aus. Anschließend können Sie das Feld umbenennen und festlegen, ob Sie freie Eingaben, eine Auswahlliste oder automatisch berechnete Werte verwenden möchten. So passen Sie Ihren Projektplan gezielt an Ihre Anforderungen an und erfassen zusätzliche Informationen direkt bei den Vorgängen.
Wie erstellt man eine Auswahlliste für benutzerdefinierte Felder in MS Project? Wählen Sie ein benutzerdefiniertes Textfeld aus und öffnen Sie über „Suchen“ die zugehörige Nachschlagetabelle. Dort hinterlegen Sie feste Auswahlwerte wie „Kunde“, „Lieferant“ oder „TPG“, die später als Dropdown-Liste zur Verfügung stehen. So vermeiden Sie unterschiedliche Schreibweisen und schaffen eine einheitliche Datenbasis für Filter, Gruppierungen und Auswertungen in Ihrem Projektplan.
Wie kann man in MS Project benutzerdefinierte Felder mit Formeln berechnen? Öffnen Sie unter „Projekt“ die Funktion „Benutzerdefinierte Felder“ und wählen Sie für das gewünschte Feld die Option „Formel“. Dort können Sie vorhandene Projektwerte miteinander verknüpfen und Berechnungen automatisieren. Beispielsweise können Sie mit der IIf-Funktion Terminabweichungen gegenüber dem Basisplan ermitteln und für Sammelvorgänge auswerten. Das erspart Ihnen manuelle Berechnungen und erleichtert die Kontrolle kritischer Termine.
Wie lassen sich mehrere benutzerdefinierte Felder in MS Project miteinander verknüpfen? Mit einer Formel und dem Operator „&“ können Sie die Inhalte mehrerer Textfelder in einem neuen benutzerdefinierten Feld zusammenführen. Beispielsweise kombinieren Sie Produktionsstandort, Fahrwerktyp und Ausstattungsvariante zu einer übersichtlichen Information. Damit reduzieren Sie die Anzahl der benötigten Spalten und behalten wichtige Vorgangsdetails im Blick. Besonders bei umfangreichen Projektplänen sorgt das für deutlich mehr Übersicht.
Wie zeigt man benutzerdefinierte Felder im Gantt-Diagramm von MS Project an? Öffnen Sie im Menüband „Format“ die Funktion „Balkenarten“ und wählen Sie in den Beschriftungsoptionen das gewünschte benutzerdefinierte Feld aus. Anschließend zeigt MS Project die entsprechenden Informationen direkt neben den Vorgangsbalken an. So sehen Sie beispielsweise Verantwortliche oder zusätzliche Vorgangsmerkmale unmittelbar im Terminplan. Das erleichtert Ihnen die Projektsteuerung und macht viele zusätzliche Tabellenspalten überflüssig.

Johannes Koschinski, PSM I, ist Head of PPM Consulting bei TPG und ein von Microsoft zertifizierter Senior Consultant mit den Schwerpunkten klassisches / agiles / hybrides Projekt- und Portfoliomanagement sowie Prozessmanagement auf Basis von Microsoft Technologien. In den vergangenen Jahren sammelte er viel praktische Erfahrung als Trainer und Consultant für Lösungen mit Microsoft Project Server, SharePoint Server, Project Online und SharePoint Online in unterschiedlichen Branchen.
