MS Project Multiprojektmanagement ohne den Microsoft Project Server – so geht’s Schritt für Schritt

Klaus Oberbörsch 12.10.2026 6 min

MS Project Multiprojektmanagement ohne den Microsoft Project Server – so geht’s Schritt für Schritt

Sie nutzen Microsoft Project Desktop Client und Ihre Projekte laufen parallel mit denselben Ressourcen? Dann sehen Sie vielleicht nicht rechtzeitig, wenn dieselbe Ressource doppelt eingeplant ist. Aber das können Sie ändern durch MS Project Multiprojektmanagement ohne Project Server. Denn auch mit dem MS Project Desktop Client können Sie mehrere Projekte gemeinsam steuern und Ressourcenengpässe erkennen.

In der Regel arbeiten Unternehmen im Multiprojektmanagement mit dem Microsoft Project Server oder anderen Microsoft PPM-Tools wie TPG ProjectPowerPack. Aber dieser Artikel zeigt Ihnen, wie Sie (in Grenzen) ohne diese Enterprise-Tools nur mit dem MS Project Desktop Client einen zentralen Ressourcenpool anlegen und Teilprojekte zu einem Projektportfolio zusammenführen und vieles mehr.

Das Wichtigste in Kürze

  • MS Project Multiprojektmanagement ohne Project Server ermöglicht Ihnen, mehrere Projekte mit dem Microsoft Project Desktop Client gemeinsam zu planen und zu steuern. Eine zusätzliche Serverlösung benötigen Sie dafür nicht.

  • Ein zentraler Ressourcenpool schafft Transparenz über die verfügbaren Ressourcen in allen Projekten. So erkennen Sie Doppelbelegungen und Ressourcenengpässe frühzeitig.

  • Bestehende und neue Teilprojekte können Sie in einem übergeordneten Projektportfolio zusammenführen. Damit erhalten Sie eine gemeinsame Übersicht über Termine, Vorgänge und Projektfortschritte.

  • Projektübergreifende Auswertungen zeigen Ihnen die Ressourcenauslastung sowie Arbeitsaufwände und Kosten je Projekt. Das erleichtert die Kapazitätsplanung und das Projektcontrolling.

  • Abhängigkeiten zwischen verschiedenen Projekten lassen sich durch externe Vorgänger- und Nachfolgerbeziehungen darstellen. So erkennen Sie wichtige Zusammenhänge zwischen Ihren Teilprojekten und können Termine besser koordinieren.

Dies sind die Schritte:

Los geht’s!

Hinweis: Wenn Sie den Microsoft Project Server im Einsatz haben, dann schauen Sie sich unbedingt TPG ProjectLink an, die Erweiterung für einfaches Arbeiten in komplexen Multiprojekt- und Programmmanagement-Umgebungen.

Schritt 1: Erstellen Sie einen zentralen Ressourcenpool

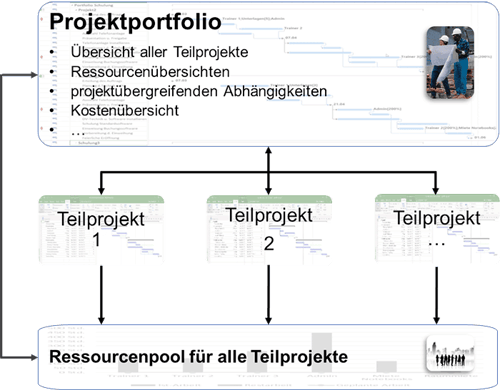

MS Project Multiprojektmanagement ohne Project Server - Übersicht
Übersicht der Komponenten (Portfolio-/Multiprojektplan, Teilprojekte, Ressourcenpool) beim Multiprojektmanagement ohne Project Server

Um die Ressourcenauslastung im Projektportfolio bzw. Multiprojektplan dazustellen, benötigen Sie einen zentralen Ressourcenpool. Er beinhaltet sämtliche Ressourcen, die für die beteiligten Projekte verfügbar sind.

Legen Sie dazu den Ressourcenpool in dem jeweiligen Projektportfolio / Multiprojektplan an. Nutzen Sie zur Erfassung der Ressourcen die Ressourcenart, die Sie benötigen.

Unser Tipp: Fügen Sie eine Spalte Projekt mit ein. So können Sie später erkennen, dass die Ressourcen im Hauptprojekt/Portfolio erfasst sind.

MS Project Multiprojektmanagement ohne Project Server - Anlage der Ressourcen
Anlage der Ressourcen im Portfolioprojekt

Lesetipp: Unser Blogartikel über das nötige Basiswissen zur MS Project Ressourcenplanung.

Schritt 2: Wählen Sie die Unterprojekte / Teilprojekte aus

Grundsätzlich können Sie ein Projektportfolio (Übersicht aller Projekte / Teilprojekte) aus bereits bestehenden und neu angelegten Microsoft Project Dateien erstellen. Die Vorgehensweise ist identisch.

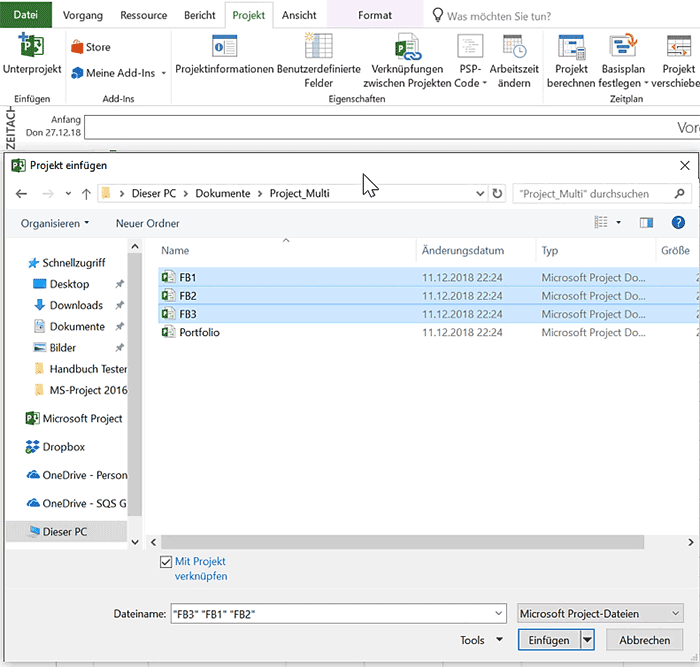

MS Project Multiprojektmanagement ohne Project Server
Mit der STRG-Taste können mehrere Projekte gleichzeitig markiert und dann eingefügt werden.
  • Wählen Sie unter dem Menüpunkt Projekt / Unterprojekt die gewünschten Projekte aus. Benützen Sie dazu die STRG-Taste, wenn Sie mehrere Projekte gleichzeitig markieren und einfügen möchten.

  • Die eingefügten Projekte / Teilprojekte werden wie Sammelvorgänge angezeigt und die jeweiligen Dateinamen als Projektüberschrift verwendet.

  • Je nach Komplexität können Sie die Detailvorgänge ein- oder ausblenden.

  • Außerdem haben Sie die Möglichkeit, die Reihenfolge der eingefügten Projekte zu ändern. Dazu schieben Sie das entsprechende Projekt mit der linken Maustaste an die gewünschte Position.

Download (PDF): 11 Schritte zum optimalen MS Project Projektplan (Tutorial)

Vermeiden Sie mit diesem Tutorial von Beginn an typische Stolperfallen, über die Neulinge in MS Project sich gerne den Kopf zerbrechen, unsicher werden und Zeit verschwendet. Das wird Ihnen nicht passieren!
* Pflichtfeld | Datenschutzhinweise

Schritt 3: Verknüpfen Sie die Projekte mit dem Ressourcenpool

Ehe Sie die Ressourcen den einzelnen Projekten zuordnen, sollten Sie die Teilprojekte mit dem zentralen Ressourcenpool über den Menüpunkt Ressourcen / Gemeinsame Ressourcennutzung verbinden. Dafür muss das Portfolioprojekt, in dem der Ressourcenpool angelegt wurde, geöffnet sein.

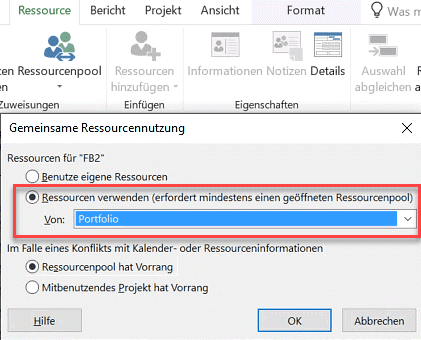

MS Project Multiprojektmanagement ohne Project Server
Gemeinsame Ressourcennutzung im Multiprojektumfeld

Danach werden die Ressourcen in der Tabelle des Projektes angezeigt, als wären sie direkt im jeweiligen Projekt erfasst.

Über die Spalte Projekt können Sie aber immer kontrollieren, ob die Verknüpfung mit dem zentralen Ressourcenpool korrekt erfolgt ist. Jedes Teilprojekt greift jetzt nur noch auf die im Ressourcenpool definierten Ressourcen zurück.

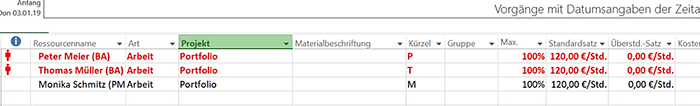

MS Project Multiprojektmanagement ohne Project Server - Ressourcenverknüpfung
Verknüpfung des Ressourcenpools

Schritt 4: Arbeiten Sie mit projektübergreifenden Darstellungen

Wenn alle Unter- / Teilprojekte im Portfolioprojekt integriert und die Ressourcen der einzelnen Projekte über den Ressourcenpool zugewiesen wurden, dann können Sie sich eine übergreifende Übersicht aller Ressourcen bzgl. Verfügbarkeit, Arbeit pro Projekt, Kosten pro Projekt u. ä. anzeigen lassen.

Hinweis: Für die Darstellung von Gesamtsummen (Kosten, Arbeit) sollte die Funktion Projektsammelvorgang unter dem Menüpunkt Format eingeschaltet sein. Dabei werden die einzelnen Projekte aufsummiert und als Gesamtsumme im Projektportfolio in der ersten Zeile gebildet.

Über die Ansicht Ressource Einsatz sehen Sie den Einsatz der einzelnen Ressourcen pro Teilprojekt. Mit Spalte einfügen / Projekt wird auch der jeweilige Teilprojektname angezeigt.

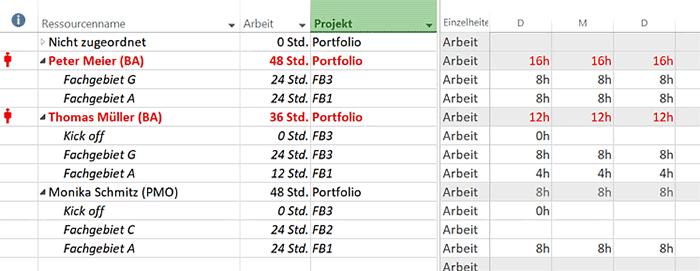

MS Project Multiprojektmanagement ohne Project Server - Ressourceneinsatz
Einsatz der einzelnen Ressourcen pro Teilprojekt im MS Project Multiprojektmanagement

Wie Sie aus in unserem Beispiel sehen, wurden die Ressourcen aus dem Ressourcenpool bereits zugeordnet. Die Darstellung zeigt eine Überlastung über alle Projekte:

Die Ressource Peter Meier ist sowohl im Teilprojekt FB1 als auch im Teilprojekt FB3 zur gleichen Zeit zugewiesen.

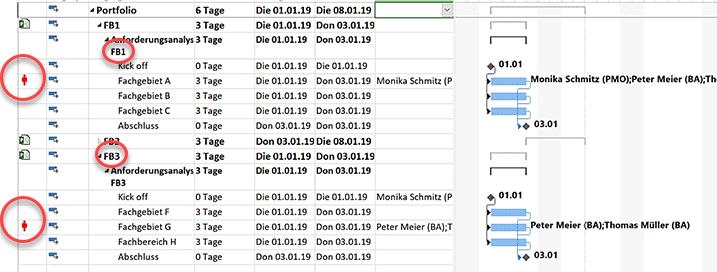

Multiprojektmanagement ohne Microsoft Project Server
Ressourceneinsatz in mehreren Projekten beim Multiprojektmanagement ohne Microsoft Project Server

Ähnlich wie in einem einzelnen Projekt können hier auch projektübergreifende Vorgangsbeziehungen dargestellt werden. Der Meilenstein Abstimmung aus dem TP1/FB1 ist dabei Vorgänger vom Vorgang Kick off im TP2/FB2.

Wie Sie sehen:

Zur besseren Übersicht werden projektübergreifende Vorgangsbeziehungen besonders formatiert und als externe Vorgänger/Nachfolger dargestellt.

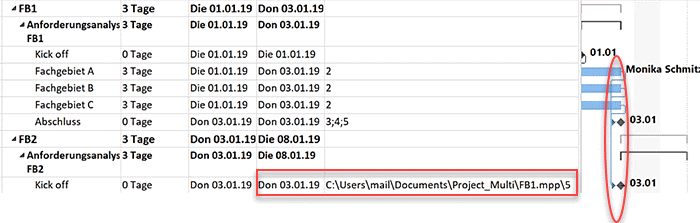

MS Project Multiprojektmanagement ohne Project Server - Vorgangsbeziehungen
Projektübergreifende Vorgangsbeziehungen im Multiprojektmanagement ohne Microsoft Project Server

Zusammenfassung: MS Project Multiprojektmanagement ohne Server

In diesem Microsoft Project Tipp haben Sie gelernt, wie Sie MS Project Multiprojektmanagement als Portfolio auch ohne den Microsoft Project Server managen können.

Sie wissen, wie Sie:

  • einen zentralen Ressourcenpool aller bereitstehenden Ressourcen anlegen,
  • die relevanten Teil- / Unterprojekte auswählen,
  • diese mit dem zentralen Ressourcenpool verknüpfen
  • und Ihre Ansichten zur Portfolio- und Ressourcenbetrachtung darstellen.

Wichtiger Hinweis: Natürlich kann die Lösung oben kein professionelles Enterprise PPM-Tools ersetzen. Einige PPM-Tools können die Daten mit MS Project Desktop Client austauschen, in einer zentralen Datenbank sammeln und so zentral auswertbar machen. TPG ProjectPowerPack ist so ein modernes Tool auf der Microsoft Power Platform.

eBook Download (PDF): „The PPRM Paradise“: So klappt Projekt-, Portfolio & Ressourcenmanagement wirklich

Alles, was eine optimale, moderne und anpassbare Lösung für Projekt-, Portfolio- und Ressourcenmanagement (PPRM) können sollte – Tipps, Nutzen und wichtige Argumente für Ihre Entscheider im modularen Konzept des „The PPRM Paradise“.
* Pflichtfeld | Datenschutzhinweise

Haben Sie noch Fragen zum Thema MS Project? Dann freuen wir uns auf Ihre Kontaktaufnahme über das Kontaktformular oder auf anderem Wege. Wir antworten so schnell wie möglich – garantiert.

Unsere Tipps zum Schluss: Abonnieren Sie unseren Projektmanagement Newsletter mit mehr praxisstarken Artikeln, Webinaren, Podcasts, eBooks, Checklisten, Tools etc. für einen höheren Reifengrad-Level Ihres Projektmanagements!

Sie wollen das Gelernte vertiefen, weitere wichtige Tipps erfahren und Ihre Fragen stellen? Dann sind Sie genau richtig beim TPG Microsoft Project Seminar (Grundlagen).

FAQs

Ist Multiprojektmanagement mit MS Project auch ohne Project Server möglich? Ja, mit dem Microsoft Project Desktop Client können Sie in Grenzen mehrere Projekte gemeinsam planen und steuern, ohne Microsoft Project Server einzusetzen. Dazu fassen Sie einzelne Projektdateien in einem übergeordneten Portfolioprojekt zusammen und nutzen einen gemeinsamen Ressourcenpool. So erhalten Sie eine projektübergreifende Übersicht über Termine, Arbeitsaufwände, Ressourcenauslastung und Kosten. Auch Abhängigkeiten zwischen unterschiedlichen Projekten lassen sich darstellen.
Wie erstellt man einen zentralen Ressourcenpool für mehrere Projekte in MS Project? Legen Sie zunächst ein übergeordnetes Portfolioprojekt an und erfassen Sie dort sämtliche verfügbaren Ressourcen. Anschließend öffnen Sie die Teilprojekte und verknüpfen diese über „Ressource > Gemeinsame Ressourcennutzung“ mit dem zentralen Ressourcenpool. Alle Teilprojekte greifen dadurch auf dieselben Ressourcen zu. Das erleichtert Ihnen die projektübergreifende Kapazitätsplanung und hilft, Doppelbelegungen frühzeitig zu erkennen.
Wie kann man mehrere MS Project Dateien in einem Projektportfolio zusammenfassen? Öffnen Sie Ihr übergeordnetes Projekt und wählen Sie im Menüband „Projekt > Unterprojekt“ die gewünschten Projektdateien aus. Mit gedrückter STRG-Taste können Sie mehrere Projekte gleichzeitig auswählen und einfügen. MS Project zeigt die eingefügten Teilprojekte anschließend als Sammelvorgänge mit den jeweiligen Dateinamen an. So können Sie einzelne Projekte ein- oder ausklappen und erhalten eine gemeinsame Übersicht über Ihr gesamtes Projektportfolio.
Wie erstellen man projektübergreifende Abhängigkeiten in MS Project?

Fassen Sie die betreffenden Projekte in einem übergeordneten Portfolioprojekt zusammen und verknüpfen Sie die gewünschten Vorgänge projektübergreifend. MS Project stellt diese Beziehungen als externe Vorgänger und Nachfolger dar. Beispielsweise können Sie festlegen, dass ein Vorgang in Projekt B erst nach einem bestimmten Meilenstein in Projekt A beginnen darf.

Viel mehr Möglichkeiten bietet aber der MS Project Server in Kombination mit TPG ProjectLink.



Klaus Oberbörsch ist seit 47 Jahren im Projektumfeld aktiv und zertifiziert nach GPM, Prince2 und CPPM. Sein Kerngebiet umfasst u.a. Projektmanagement sowie Einführung und Anpassungen von Microsoft Project und Softwaretesten nach ISTQB Standard. Herr Oberbörsch ist Buchautor von Handbüchern für Microsoft Project und Softwaretests nach ISTQB Standard. Seit über 10 Jahren ist er zudem akkreditierter ISTQB Trainer für die Zertifizierungen im Bereich Certified Tester und Testmanager.
