Bedingte Formatierung von Vorgangsbalken in MS Project (Teil 4)

Michael Nicholson 23.07.2026 4 min

Bedingte Formatierung von Vorgangsbalken in MS Project (Teil 4)

Sie haben in den vorangegangenen Artikeln der MS Project Tipp-Serie „Benutzerdefinierte Ansichten“ gelernt, wie Sie eine Spalte neu anlegen, eine Auswahlliste erstellen und Attribute anlegen. Dies ist die Voraussetzung für die bedingte Formatierung von Vorgangsbalken.

Das Wichtigste in Kürze

  • Mit der bedingten Formatierung in MS Project heben Sie Vorgänge anhand benutzerdefinierter Attribute automatisch farblich hervor.
  • Unterschiedliche Verantwortlichkeiten wie „intern“, „extern“ oder „Kunde“ erkennen Sie direkt im Gantt-Diagramm.
  • Statt des Ressourcennamens können Sie den jeweiligen Verantwortlichen direkt am Vorgangsbalken anzeigen.
  • Die übersichtliche Darstellung erleichtert Statusbesprechungen und verbessert die Kommunikation im Projektteam.
  • Die vorgestellte Lösung funktioniert in allen Microsoft Project Versionen ab 2010 und baut auf benutzerdefinierten Feldern und Vorgangsattributen auf.

In diesem Teil 4 der Tipp-Serie geht es nun um diese Themen:

Hinweis: Die folgende Beschreibung gilt für alle Microsoft Project Versionen ab 2010.

Zur Erinnerung der Aufgabenstellung bei dieser Tipp-Serie: Vorgänge in Ihrem Projekt werden von drei unterschiedlichen Verantwortlichen durchgeführt – „intern“, „extern“ und „Kunde“. Für Ihre Meetings wünschen Sie sich, die Unterschiede grafisch schnell erkennen zu können.

Die Personen oder Gruppen sind keine Ressourcen und werden keine Arbeit zurückmelden. Ihr Ziel ist, die Unterschiede im Balkendiagramm farbig darzustellen und die Namen der Verantwortlichen sichtbar zu machen. Das gewünschte Ergebnis ist im folgenden Screenshot dargestellt:

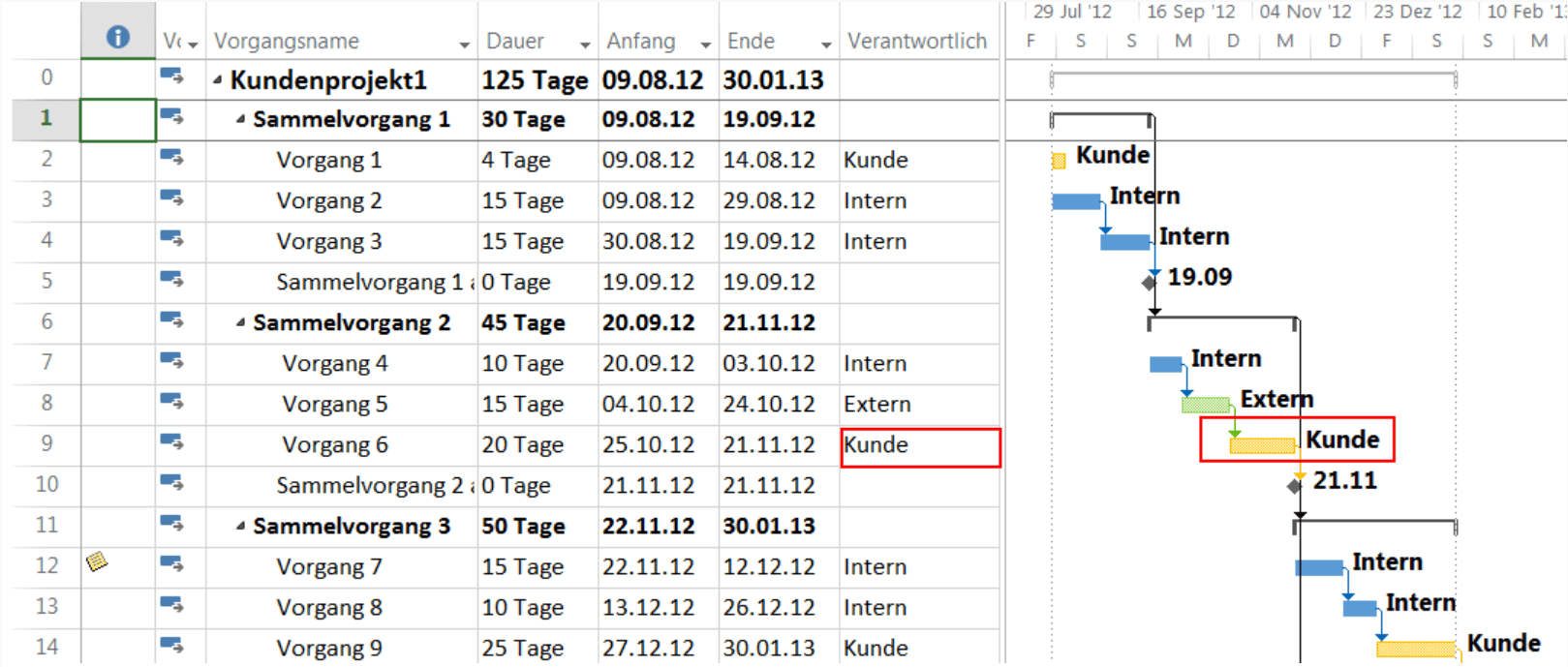

Bedingte Formatierung MS Project - benutzerdefinierte Spalte mit Kennzeichnung im Balkendiagramm
Das Ziel – benutzerdefinierte Spalte mit Kennzeichnung im Balkendiagramm


Download (PDF): 11 Schritte zum optimalen MS Project Projektplan (Tutorial)

Vermeiden Sie mit diesem Tutorial von Beginn an typische Stolperfallen, über die Neulinge in MS Project sich gerne den Kopf zerbrechen, unsicher werden und Zeit verschwendet. Das wird Ihnen nicht passieren!
* Pflichtfeld | Datenschutzhinweise

Bedingte Formatierung von Vorgangsbalken für Verantwortliche

Wählen Sie zum Editieren der Balkenformate mit der rechten Maustaste Balkenarten im Kontextmenü im Bereich des Gantt Charts aus.

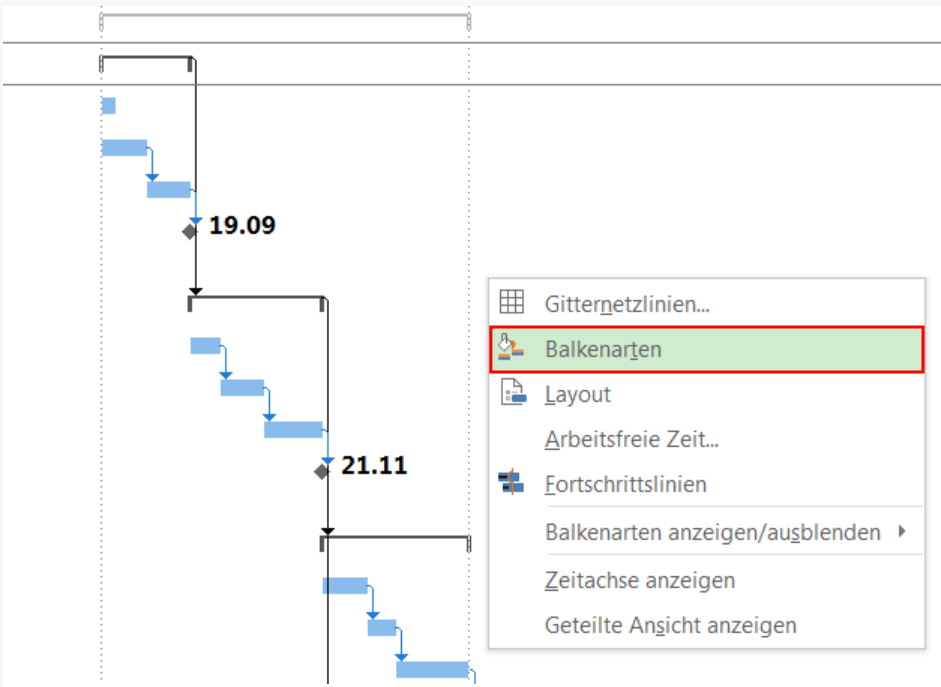

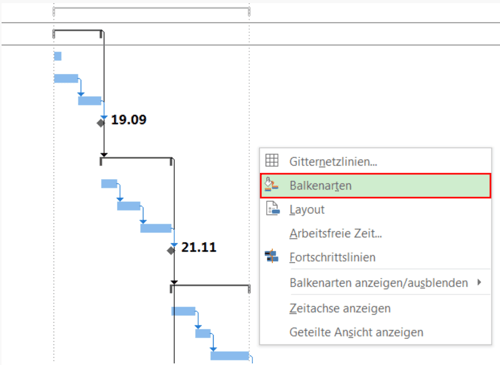

bedingte Formatierung in MS Project - Balkenarten auswählen mit rechter Maustaste im Gantt-Bereich
Balkenarten auswählen mit rechter Maustaste im Gantt-Bereich

In einer leeren Zeile erstellen Sie eine zusätzliche Balkenart für jedes der definierten Vorgangsattribute („Kundenvorgänge“, „interne Vorgänge“, „externe Vorgänge“), indem Sie:

  • den Namen der Balkenart eingeben
  • die gewünschte Form, Muster und Farbe usw. im unteren Bereich nach Bedarf auswählen
  • das jeweilige Attributfeld aus der Dropdown-Liste im Feld Anzeige für auswählen
  • Zeile „1“ sowie von „Vorgangsanfang“ bis „Vorgangsende“ auswählen

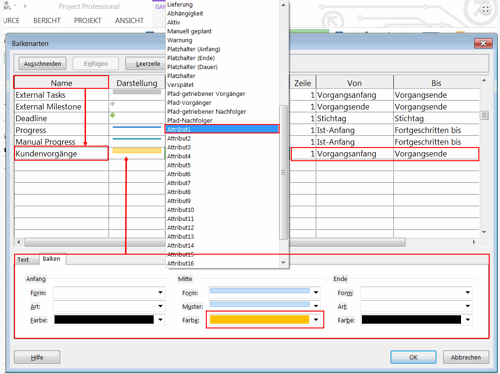

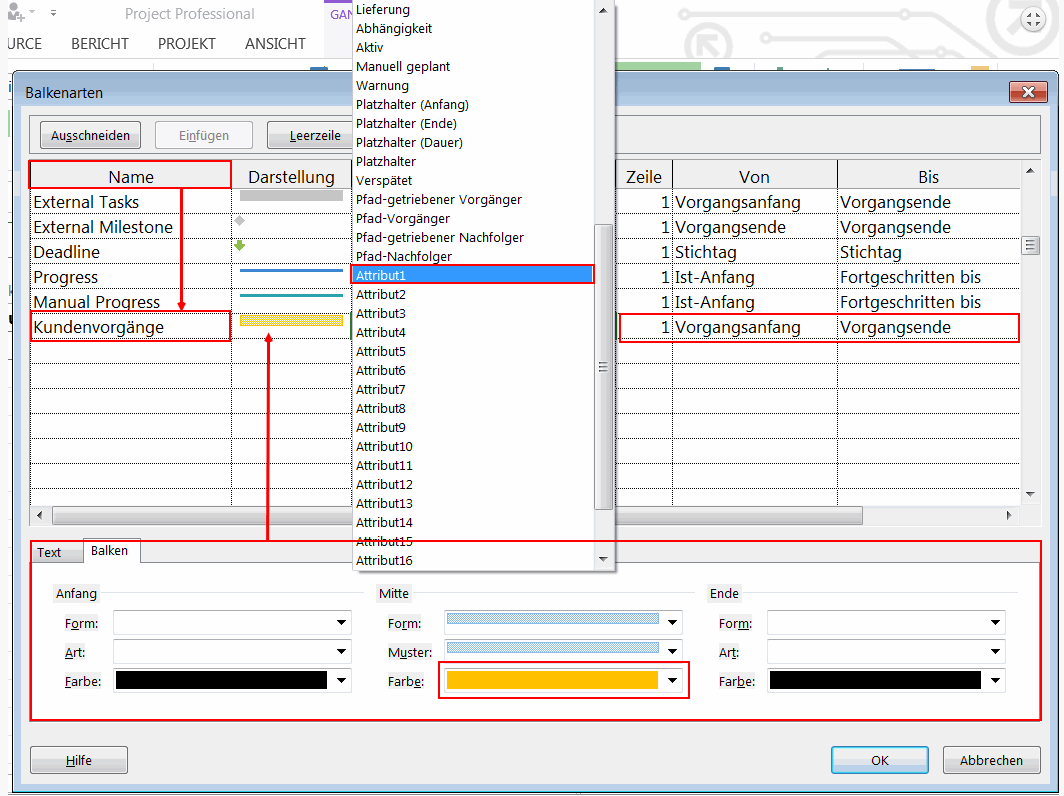

bedingte Formatierung in MS Project - Balken für jedes Attribut nach Wunsch erstellen und formatieren
Balken für jedes Attribut nach Wunsch erstellen und formatieren

Tipp: Setzen Sie die Attribute 1-3 an den jeweiligen Vorgängen (Verantwortlichen) auf „Ja“.

  • Kunde = Attribut1
  • Intern = Attribut2
  • Extern = Attribut3

Den Verantwortlichen rechts am Balkenende einblenden

In unserem Fallbeispiel möchten wir, dass nicht der Name der zugewiesenen Ressource am Balkenende angezeigt wird, sondern der Name des Verantwortlichen für den Vorgang.

Falls Sie bereits OK geklickt haben, wählen Sie im Kontextmenü zum Gantt Chart (rechte Maustaste im Chart klicken) wieder Balkenarten aus.

Selektieren Sie dann die jeweilige Balkenart und wählen Sie das Textfeld „Verantwortlich“ anstelle von „Ressourcenname“ aus der Dropdown-Liste des Felds Rechts und bestätigen Sie mit OK.

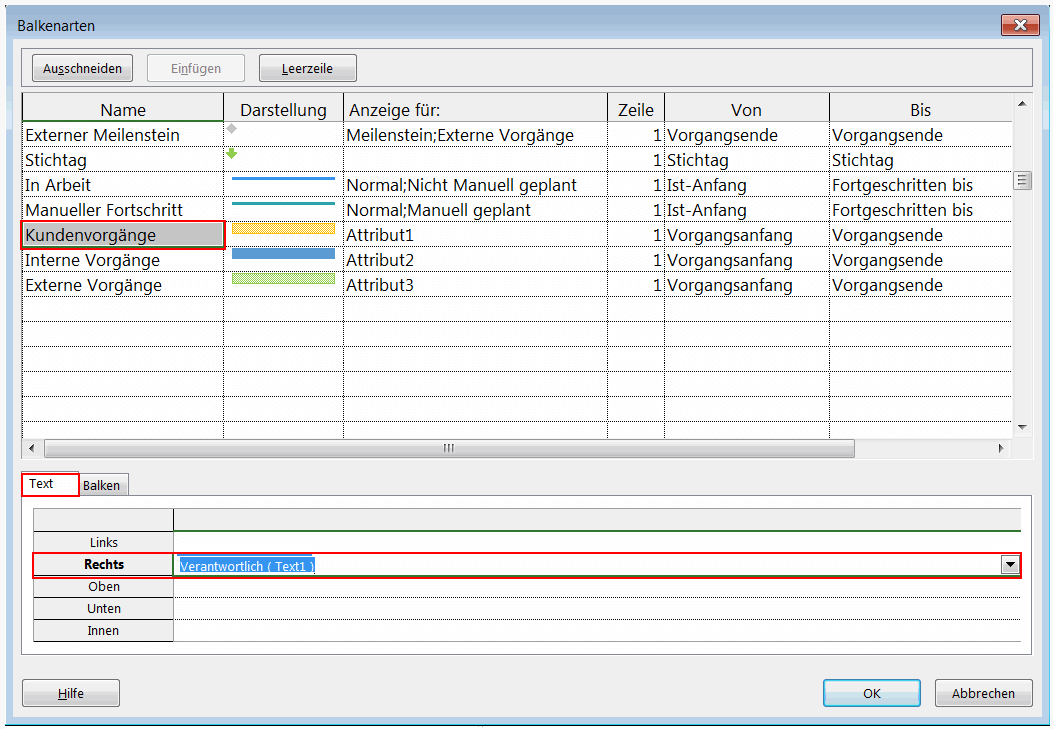

Bedingte Formatierung MS Project - Beschriftung des Balkens
Wählen der Beschriftung des Balkens zum Darstellen des Verantwortlichen

Ab jetzt ist Ihre Projekt-Kommunikation wieder ein Stück einfacher. Sie haben in Ihrem Gantt-Chart sowohl die Benennung der Vorgänge nach Verantwortlichen sowie eine grafische Kennzeichnung.

Tipp: Verwenden Sie die Taste F9, um nach einer Änderung des Verantwortlichen in Spalte „Verantwortlich“ die Zuordnung im Gantt Chart zu aktualisieren.

Zusammenfassung

In diesem Tipp haben Sie erfahren, wie Sie die visuelle Balkendarstellung auf Grundlage von Attributen automatisch anpassen. Im folgenden Tipp (Teil 5) lernen Sie, wie Sie in MS Project Ansichten anpassen.

Dieser Artikel ist Teil 1 der Serie „Benutzerdefinierte Ansichten“:

Sie wollen das Gelernte vertiefen, weitere wichtige Tipps erfahren und Ihre Fragen stellen? Dann sind Sie genau richtig beim TPG Microsoft Project Seminar (Grundlagen).

Haben Sie noch Fragen? Dann hinterlassen Sie einen Kommentar, auf den wir in Kürze antworten werden – garantiert.

Unsere Tipps zum Schluss: Abonnieren Sie unseren Projektmanagement Newsletter mit praxisstarken Artikeln, Webinaren, Podcasts, eBooks etc. für einen höheren Reifengrad Ihres Projektmanagements!

FAQs

Was ist die bedingte Formatierung in MS Project? Mit der bedingten Formatierung in MS Project passen Sie die Darstellung von Vorgangsbalken automatisch anhand definierter Attribute an. So erkennen Sie wichtige Informationen wie Verantwortlichkeiten direkt im Gantt-Diagramm.
Wie kann ich Vorgangsbalken in MS Project automatisch einfärben? Legen Sie für die gewünschten Kriterien Vorgangsattribute an und erstellen Sie anschließend entsprechende Balkenarten. Microsoft Project weist den Vorgängen dann automatisch die definierte Farbe zu.
Kann ich den Verantwortlichen direkt am Vorgangsbalken anzeigen?

Ja. Statt des Ressourcennamens können Sie den Inhalt eines benutzerdefinierten Feldes, beispielsweise „Verantwortlich“, als Beschriftung am rechten Ende des Vorgangsbalkens anzeigen.

Für welche MS Project Versionen eignet sich diese Lösung? Die im Artikel beschriebene Vorgehensweise funktioniert mit allen Microsoft Project Versionen ab 2010.
Welche Voraussetzungen gibt es für die bedingte Formatierung in MS Project? Die Lösung baut auf benutzerdefinierten Feldern und Vorgangsattributen auf. Diese sollten Sie zunächst anlegen, bevor Sie die bedingte Formatierung der Vorgangsbalken einrichten.



Michael Nicholson, MBA, PMP, IPMA-Level D, MCP, ist als Microsoft zertifizierter Senior Consultant spezialisiert auf Beratung, Planung, Installation, Konfiguration und Schulung kundenspezifischer Portfolio- und Projektmanagementlösungen. Insbesondere Ressourcen- und Risikomanagement sowie die Automatisierung von Unternehmensprozessen gehören mit zu seiner Expertise – neben PMO Beratung und Aufbau. Mit über 10 Jahren Erfahrung im internationalen Projektmanagement begeistert er Kunden während Trainings durch einen sehr hohen Praxisbezug und viele Best Practice Tipps. Von seinen Seminarteilnehmer:innen erhält Herr Nicholson stets beste Bewertungen.
