MS Project kritischer Pfad, Pufferzeiten und die Optionen für kritische Vorgänge nutzen

Martin Gösse 07.08.2026 6 min

MS Project kritischer Pfad, Pufferzeiten und die Optionen für kritische Vorgänge nutzen

Ein einziger übersehener kritischer Vorgang kann Ihren Projektendtermin ins Wanken bringen. Umso wichtiger ist es, dass Sie den kritischen Pfad in MS Project richtig erkennen und die Auswirkungen von Pufferzeiten verstehen.

Dieser Artikel ist der dritte Teil der Blog-Reihe „Reine Einstellungssache – die Optionen in MS Project“. Sie erfahren, welche Bedeutung der MS Project kritische Pfad für Ihre Terminplanung hat und wie Sie kritische Vorgänge über die Optionen definieren. Außerdem lernen Sie anhand praktischer Tipps, worauf Sie achten sollten, wenn Sie den Standardvorgabewert von 0 Tagen ändern. So vermeiden Sie, dass Sie kritische Vorgänge mit dem tatsächlichen kritischen Pfad verwechseln.

Das Wichtigste in Kürze

  • Der kritische Pfad zeigt Ihnen, welche Vorgänge direkten Einfluss auf den Projektendtermin haben.
  • Die gesamte und freie Pufferzeit helfen Ihnen, zeitliche Spielräume und drohende Terminprobleme frühzeitig zu erkennen.
  • Mit dem Standardwert von 0 Tagen entsprechen die in MS Project als kritisch markierten Vorgänge dem kritischen Pfad.
  • Ändern Sie den Grenzwert auf mehr als 0 Tage, kennzeichnet MS Project zusätzliche Vorgänge als kritisch. Diese gehören jedoch nicht automatisch zum kritischen Pfad.
  • Lassen Sie sich bei einem geänderten Grenzwert zusätzlich die Pufferzeiten anzeigen. So behalten Sie den tatsächlichen kritischen Pfad sicher im Blick.

Diese Kapitel warten auf Sie:

Starten wir mit einem kurzen Überblick über den kritischen Pfad und die Pufferzeiten.

MS Project Kritischer Pfad und seine Bedeutung

Der kritische Pfad ist ein wichtiges Steuerungsinstrument der Projektterminplanung. Auf dem kritischen Pfad liegen alle Projektvorgänge, deren Pufferzeit kleiner oder gleich 0 ist.

Das bedeutet, dass alle zeitlichen Veränderungen dieser Vorgänge (eine Erhöhung oder der Verringerung der Dauer, Termineinschränkungen), sich direkt (negativ oder positiv) auf das Projektende auswirken.

Wenn Sie die kritischen Vorgänge Ihres Projektplans kennen, so können Sie das Projektende direkt beeinflussen, indem Sie Maßnahmen einleiten, die die Dauer dieser Vorgänge beeinflussen.

Was sind Pufferzeiten?

Die Pufferzeiten werden ermittelt, indem eine Vorwärts- und eine Rückwärtsrechnung unter Beachtung der Vorgangsdauern, der Vorgangsverknüpfungen und Termineinschränkungen durchgeführt wird.

  • Ausgehend vom Projektstart werden bei der Vorwärtsrechnung die frühesten Anfangs- und Endzeitpunkte der Vorgänge berechnet.
  • Ausgehend vom Projektende werden bei der Rückwärtsrechnung die spätesten Anfangs- und Endzeitpunkte der Vorgänge berechnet.

Die Differenz zwischen den frühesten und spätesten Terminen eines Vorgangs wird als Pufferzeit bezeichnet. Dabei unterscheidet man zwei Pufferzeiten:

  1. Gesamte Pufferzeit
  2. Freie Pufferzeit

Gesamte Pufferzeit

Die gesamte Pufferzeit bezieht sich auf das Projektende.

Ist die gesamte Pufferzeit eines Vorgangs gleich 0, so bedeutet das, dass sich zeitliche Veränderungen bei diesem Vorgang direkt auf das Projektende auswirken.

Hinweis: Eine negative Gesamtpufferzeit ist ein Indikator dafür, dass es in dem vorliegenden Projektplan Terminkonflikte gibt, die zu analysieren und zu lösen sind.

Weisen Vorgänge eine gesamte Pufferzeit größer 0 aus, so können sich diese Vorgänge im Rahmen ihrer Gesamtpufferzeit verspäten, ohne dass dies Auswirkungen auf das Projektende hat.

Freie Pufferzeit

Die freie Pufferzeit bezieht sich auf die direkten Nachfolger eines Vorgangs.

Ist die freie Pufferzeit eines Vorgangs gleich 0, so wirkt sich jede zeitliche Veränderung bei diesem Vorgang unmittelbar auf dessen direkte Nachfolger aus.

Ist die freie Pufferzeit größer Null, so können sich die Vorgänge im Rahmen ihrer freien Pufferzeit verspäten, ohne dass sich dies auf den Beginn der direkten Nachfolger auswirkt.

Lassen Sie uns jetzt im Detail anschauen, wie in MS Project kritische Vorgänge in einem Projektplan ermittelt werden.

Download (PDF): 11 Schritte zum optimalen MS Project Projektplan (Tutorial)

Vermeiden Sie mit diesem Tutorial von Beginn an typische Stolperfallen, über die Neulinge in MS Project sich gerne den Kopf zerbrechen, unsicher werden und Zeit verschwendet. Das wird Ihnen nicht passieren!
* Pflichtfeld | Datenschutzhinweise

MS Project Kalkulation: Optionen

Klicken Sie auf den Reiter Datei. Wählen Sie dort Optionen aus. Die Project-Optionen werden angezeigt. Gehen Sie auf den Eintrag Erweitert.

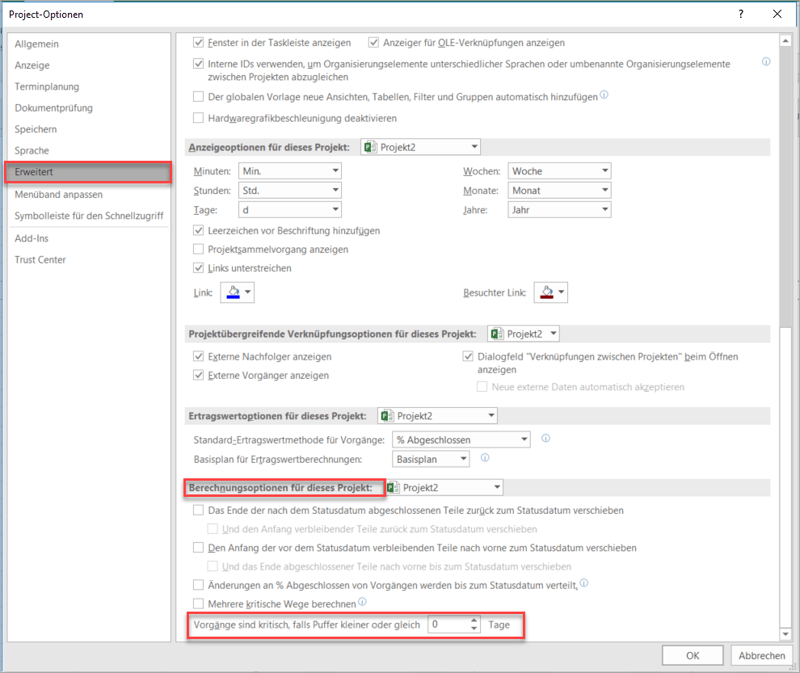

Unter Berechnungsoptionen für dieses Projekt finden Sie die Option Vorgänge sind kritisch, falls Puffer kleiner oder gleich. Der Standardvorgabewert ist 0 Tage.

MS Project kritischer Pfad - Vorgänge sind kritisch, falls Puffer kleiner oder gleich
Definition des kritischen Pfads mittels Option „Vorgänge sind kritisch, falls Puffer kleiner oder gleich“

„Kritischen Pfad“ und Pufferzeiten anzeigen

Zur Anzeige des kritischen Pfads im Gantt-Chart gehen Sie auf den Reiter Format. Dort finden Sie die Optionen Kritische Vorgänge und Pufferzeit, die Sie aktivieren.

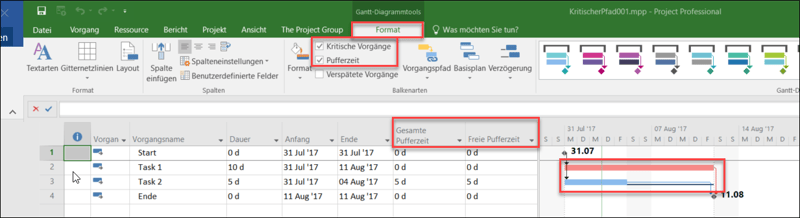

  • Der Vorgang Task 1 (Zeile 2) wird als roter Balken dargestellt, da er auf dem kritischen Pfad liegt (Pufferzeit gleich 0).
  • Der Vorgang Task 2 (Zeile 3) wird als blauer Balken dargestellt, da er nicht kritisch ist (Pufferzeit größer 0).
  • Die Pufferzeit dieses Vorgangs wird als horizontaler Strich angezeigt.

Fügen Sie die Spalten gesamte Pufferzeit und freie Pufferzeit in der Tabelle Eingabe hinzu.

Haben Sie den Vorgabewert auf 0 Tage gesetzt, so stimmen die von MS Project als kritisch angezeigten Vorgänge mit dem kritischen Pfad überein.

MS Project kritischer Pfad
Kritischer Vorgänge mit Standardvorgabewert 0 Tage

Was passiert, wenn Sie den Standardvorgabewert ändern?

Ändern Sie den Vorgabewert von 0 Tagen auf bspw. 5 Tage, so werden im Gantt-Chart die Vorgänge als kritisch angezeigt, deren Pufferzeit kleiner oder gleich 5 Tage ist.

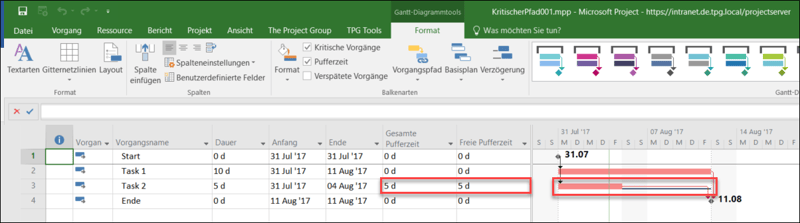

Der Vorgang Task 2 (Zeile 3) wird als roter Balken dargestellt, da er jetzt für MS Project als kritisch gilt.

MS Project kritische Vorgänge definieren
Beispiel der eigenen Einstellung von kritischen Vorgänge: hier mit dem Vorgabewert 5 Tage

Wichtig: Wenn Sie die Grundenstellung 0 Tage verändern, dann entsprechen die in Ihrem Projektplan als kritisch angezeigten Vorgänge jetzt nicht mehr dem kritischen Pfad, wie er eigentlich definiert ist (Pufferzeit = 0). Hier besteht also die Gefahr, dass kritische Vorgänge mit Vorgängen auf dem kritischen Pfad verwechselt werden.

Tipp: Wenn Sie in ihrem Projektplan die Definition von kritisch ändern, so sollten Sie sich zusätzlich die Pufferzeiten anzeigen lassen, um die Verwechslungsgefahr zu reduzieren.

Zusammenfassung – MS Project kritischer Pfad

Anhand der beschriebenen Beispiele haben Sie gelernt, dass:

  • MS Project Ihnen die Möglichkeit bietet, selbst zu definieren, welche Vorgänge als kritisch angezeigt werden.
  • Belassen Sie den Vorgabewert bei 0 Tagen, so entsprechen die kritischen Vorgänge in Ihrem Projektplan dem kritischen Pfad.
  • Wenn Sie einen Vorgabewert größer 0 Tage wählen, so stimmen die als kritisch angezeigten Vorgänge in Ihrem Projektplan nicht mit dem kritischen Pfad überein. Lassen Sie sich in diesem Fall zusätzlich die Pufferzeiten anzeigen.

Die Blogreihe „Reine Einstellungssache – Optionen in MS Project“

Sie wollen das Gelernte vertiefen, weitere wichtige Tipps erfahren und Ihre Fragen stellen? Dann sind Sie genau richtig beim TPG Microsoft Project Seminar (Grundlagen) oder beim Microsoft Project Advanced Seminar.

Haben Sie noch Fragen? Dann freuen wir uns auf Ihre Kontaktaufnahme über das Kontaktformular oder auf anderem Wege. Wir antworten so schnell wie möglich – garantiert!

Unsere Tipps zum Schluss: Abonnieren Sie unseren Projektmanagement Newsletter mit mehr MS Project Tipps, praxisstarken Artikeln, Webinaren, Podcasts, eBooks etc. für einen höheren Reifegrad Ihres Projektmanagements!

FAQs

Was ist der kritische Pfad in MS Project? Der kritische Pfad in MS Project besteht aus den Vorgängen, deren Verzögerung den Projektendtermin direkt verschiebt. Diese Vorgänge besitzen beim Standardgrenzwert keine gesamte Pufferzeit.
Wie zeigt MS Project den kritischen Pfad an? MS Project kann kritische Vorgänge im Gantt-Diagramm hervorheben. So erkennen Sie schnell, welche Vorgänge für die Einhaltung Ihres Projektendtermins entscheidend sind.
Was bedeutet die Pufferzeit beim kritischen Pfad? Die Pufferzeit zeigt Ihnen, wie weit sich ein Vorgang verschieben darf, ohne einen nachfolgenden Termin oder den Projektendtermin zu gefährden. Vorgänge auf dem kritischen Pfad besitzen bei der Standardeinstellung keine gesamte Pufferzeit.
Wann gilt ein Vorgang in MS Project als kritisch? Standardmäßig stuft MS Project einen Vorgang als kritisch ein, wenn seine gesamte Pufferzeit 0 Tage beträgt. Sie können diesen Grenzwert in den Optionen von MS Project verändern.
Gehören alle kritischen Vorgänge zum kritischen Pfad? Nein. Wenn Sie den Grenzwert für kritische Vorgänge auf mehr als 0 Tage setzen, markiert MS Project auch Vorgänge mit Puffer als kritisch. Diese Vorgänge gehören deshalb nicht automatisch zum tatsächlichen kritischen Pfad.
Martin Gösse, PMP, verfügt über mehr als 20 Jahre Erfahrung im Trainingsbereich, die er in namhaften Großunternehmen sammeln konnte. Neben seiner Tätigkeit als Trainer für die offene MS Project Schulung arbeitet Martin Gösse auch als TPG Consultant für Microsoft und Planisware Project & Portfolio Management Lösungen und Trainings. Seine praktischen Erfahrungen als Trainer, Projektleiter und Consultant sowie seine Kenntnisse vieler Branchen sind das Fundament seiner Seminare.
