MS Project Vorgangsattribute definieren für eine bessere Übersicht im Projektplan (Teil 3)

Martin Gösse 17.09.2026 4 min

MS Project Vorgangsattribute definieren für eine bessere Übersicht im Projektplan (Teil 3)

Wenn Verantwortlichkeiten im Gantt-Chart nicht sofort erkennbar sind, kostet jeder Statuscheck unnötig Zeit. Mit MS Project Vorgangsattributen können Sie Verantwortliche wie interne Teams, externe Beteiligte oder Kunden direkt im Projektplan unterscheiden.

Dabei müssen diese Personen oder Gruppen keine Ressourcen sein und auch keine Arbeit zurückmelden. Stattdessen definieren Sie passende Attribute und nutzen diese für die individuelle Darstellung Ihrer Vorgänge im Gantt-Chart.

In diesem Tipp erfahren Sie Schritt für Schritt, wie Sie MS Project Vorgangsattribute definieren. Damit schaffen Sie die Grundlage, um Verantwortlichkeiten im Balkendiagramm grafisch hervorzuheben und Ihren Projektplan für Meetings deutlich übersichtlicher zu gestalten.

Dieser Artikel ist Nummer 3 der MS Project Tipp-Serie „Benutzerdefinierte Ansichten“.

Das Wichtigste in Kürze

  • Mit MS Project Vorgangsattributen kennzeichnen Sie Verantwortlichkeiten direkt im Projektplan und machen diese im Gantt-Chart schnell erkennbar.
  • Sie können eigene Attribute für interne Teams, externe Beteiligte oder Kunden definieren. Dafür müssen Sie diese nicht als Ressourcen im Projekt anlegen.
  • Über benutzerdefinierte Felder ordnen Sie den Vorgängen die gewünschten Attribute zu und schaffen damit die Grundlage für eine individuelle Darstellung.
  • Mit unterschiedlichen Balkenformatierungen heben Sie Verantwortlichkeiten im Gantt-Chart optisch hervor. So erkennen Sie schneller, wer für welche Vorgänge zuständig ist.
  • Ein entsprechend aufbereiteter Projektplan erleichtert Ihnen die Orientierung und sorgt für mehr Übersicht in Projektmeetings.

Hinweis: Die folgende Beschreibung gilt für alle Microsoft Project Versionen ab 2010.

Das Ziel: Vorgänge in Ihrem Projekt werden von drei unterschiedlichen Verantwortlichen durchgeführt – „intern“, „extern“, „Kunde“. Für Ihre Meetings wünschen Sie sich, die Unterschiede visuell schnell erkennen zu können. Ihr Ziel ist, eine grafisch differenzierte Darstellung mit der Spalte „Verantwortlich“ zu erhalten (siehe folgendes Bild).

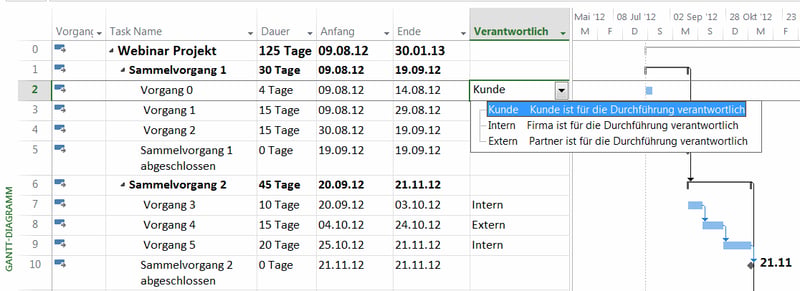

MS Project Vorgangsattribute - benutzerdefinierte Ansicht
Bild 1: Das Ziel – benutzerdefinierte Spalte mit Kennzeichnung im Balkendiagramm

Download (PDF): 11 Schritte zum optimalen MS Project Projektplan (Tutorial)

Vermeiden Sie mit diesem Tutorial von Beginn an typische Stolperfallen, über die Neulinge in MS Project sich gerne den Kopf zerbrechen, unsicher werden und Zeit verschwendet. Das wird Ihnen nicht passieren!
* Pflichtfeld | Datenschutzhinweise

MS Project Vorgangsattribute definieren

Ein Attribut ist eine Art „Flag“, das feststellt, ob ein Zustand vorhanden ist oder nicht. Wir werden für unser Ziel hier drei Attribute definieren, die jeweils kontrollieren, ob eine vordefinierte verantwortliche Person im Textfeld „Verantwortlich“ vorhanden ist.

Im Gantt-Chart werden die Attribute eingesetzt, um beispielsweise den Verantwortlichen je Vorgang zu bestimmen (die Balkenfarbe passen wir dann im kommenden Tipp 4 der Serie mit bedingter Formatierung an).

Wählen Sie Benutzerdefinierte Felder im Kontextmenü eines beliebigen Spaltennamens mit der rechten Maustaste aus, z.B. in der Tabelle Eingabe. Oder klicken Sie auf Benutzerdefinierte Felder im Menüband Projekt.

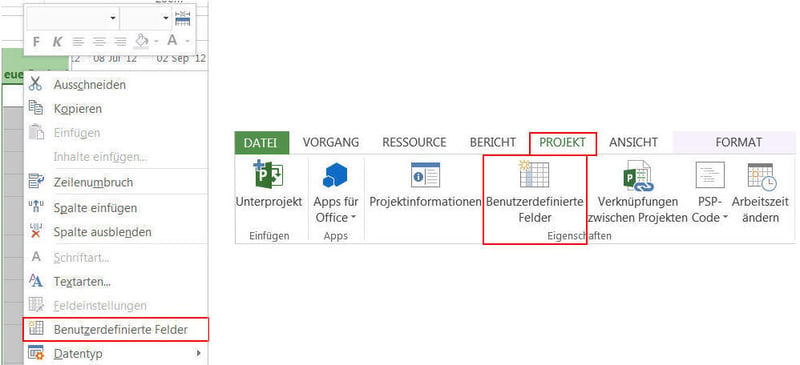

MS Project Vorgangsattribute - benutzerdefinierte Felder
Bild 2: Anlegen benutzerdefinierter Felder in Microsoft Project

Es öffnet sich das Dialogfeld Benutzerdefinierte Felder.

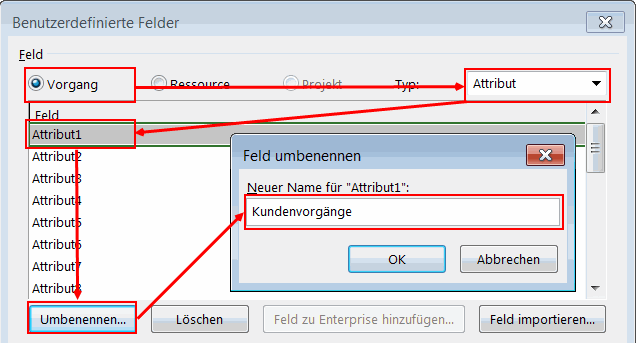

MS Project Vorgangsattribute - Umbennung des Feldes
Bild 3: Umbenennen des benutzerdefinierten Feldes in „Kundenvorgänge“

Wählen Sie ein Feld Vorgang mit Typ Attribut aus. Selektieren Sie ein noch nicht belegtes Attributfeld z.B. Attribut1 und klicken Sie auf Umbenennen. Benennen Sie das Feld in „Kundenvorgänge“ um und bestätigen Sie die Änderung mit OK.

Als nächsten Schritt geben Sie eine Formel ein, die feststellt, ob das Textfeld „Verantwortlich“ eines Vorgangs den Begriff „Kunde“ enthält.

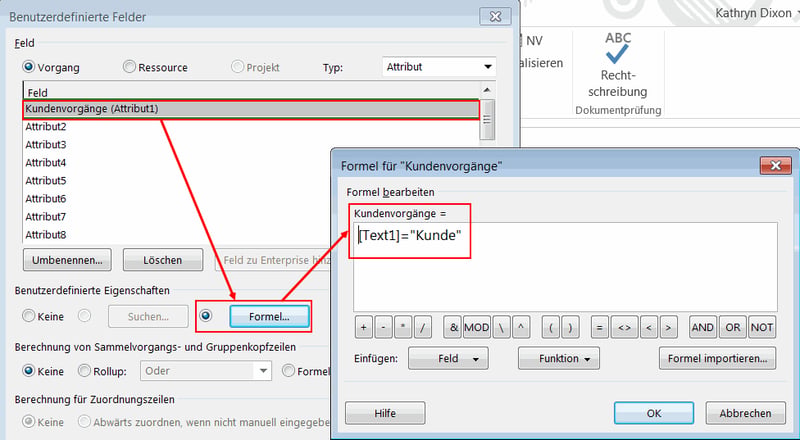

MS Project Vorgangsattribute - Formel eingeben
Bild 4: Eingabe der Formel zum Ermitteln des Attributs „Kunde“

Klicken Sie auf Formel… und geben Sie folgenden Text ohne Leerzeichen direkt in das Eingabefeld ein:

[Text1]=“Kunde“

Hinweis: In diesem Fallbeispiel enthält das Feld „Text1“ (Verantwortlich) die notwendige Nachschlagetabelle. Falls Sie ein anderes Textfeld dafür einsetzen, müssen Sie die Formel entsprechend anpassen.

Bestätigen Sie die Formel mit OK. Wiederholen Sie nun die Schritte, um Attributfelder „Interne Vorgänge“ sowie „Externe Vorgänge“ zu erstellen mit dieser Vorlage:

Externe Vorgänge = [Text1]=“Intern“
Interne Vorgänge = [Text1]=“Extern“

Bestätigen Sie Ihre Eingaben mit OK. Sie haben nun drei neue Attributfelder inklusive Formeln definiert.

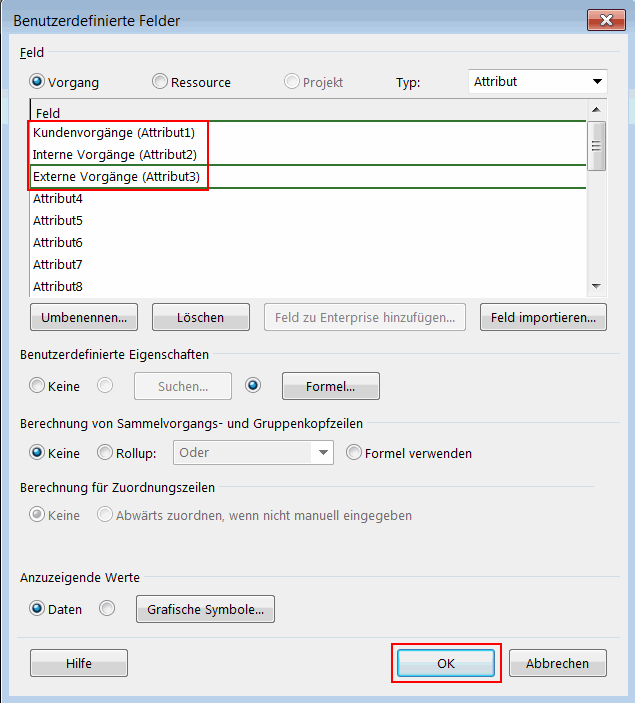

MS Project Vorgangsattribute - eingegebene Felder
Bild 5: Eingegebene Attribute in den „Benutzerdefinierten Feldern“

Zusammenfassung

In diesem Tipp haben Sie erfahren, wie Sie unterschiedliche Vorgangsattribute definieren, um ihre Gantt-Charts noch übersichtlicher zu gestalten. Im folgenden Tipp geht es dann um das automatische Anpassen der Balkendarstellung auf Grundlage der Attribute.

Dieser Artikel ist Teil 3 der Serie „Benutzerdefinierte Ansichten“:

Sie wollen das Gelernte vertiefen, weitere wichtige Tipps erfahren und Ihre Fragen stellen? Dann sind Sie genau richtig beim TPG Microsoft Project Seminar (Grundlagen) oder beim Microsoft Project Advanced Seminar.

Haben Sie noch Fragen? Dann freuen wir uns auf Ihre Kontaktaufnahme über das Kontaktformular oder auf anderem Wege. Wir antworten so schnell wie möglich – garantiert!

Unsere Tipps zum Schluss: Abonnieren Sie unseren Projektmanagement Newsletter mit praxisstarken Artikeln, Webinaren, Podcasts, eBooks etc. für einen höheren Reifegrad Ihres Projektmanagements!

FAQs

Was sind Vorgangsattribute in MS Project? Mit Vorgangsattributen können Sie Vorgänge nach bestimmten Merkmalen kennzeichnen. So lassen sich beispielsweise unterschiedliche Verantwortlichkeiten im Projektplan abbilden und für die Darstellung im Gantt-Chart nutzen.
Wie lassen sich Vorgangsattribute in MS Project definieren?

Sie können benutzerdefinierte Felder verwenden und dort die gewünschten Attribute hinterlegen. Anschließend weisen Sie den einzelnen Vorgängen das jeweils passende Attribut zu.

Wie kann ich Verantwortlichkeiten im MS Project Gantt-Chart hervorheben? Sie können Vorgangsattribute mit unterschiedlichen Balkenformatierungen verbinden. Dadurch erkennen Sie im Gantt-Chart schnell, welche internen Teams, externen Beteiligten oder Kunden für bestimmte Vorgänge verantwortlich sind.
Müssen Verantwortliche in MS Project als Ressourcen angelegt werden? Nein. Wenn die Verantwortlichen keine Arbeit zurückmelden sollen, können Sie diese über Vorgangsattribute abbilden und müssen sie nicht als Ressourcen anlegen.
Welchen Vorteil bieten Vorgangsattribute in MS Project? Vorgangsattribute helfen Ihnen dabei, zusätzliche Informationen strukturiert im Projektplan abzubilden. In Verbindung mit einer passenden Balkenformatierung sorgen sie für mehr Übersicht und erleichtern die Orientierung im Gantt-Chart.

Martin Gösse, PMP, verfügt über mehr als 20 Jahre Erfahrung im Trainingsbereich, die er in namhaften Großunternehmen sammeln konnte. Neben seiner Tätigkeit als Trainer für die offene MS Project Schulung arbeitet Martin Gösse auch als TPG Consultant für Microsoft und Planisware Project & Portfolio Management Lösungen und Trainings. Seine praktischen Erfahrungen als Trainer, Projektleiter und Consultant sowie seine Kenntnisse vieler Branchen sind das Fundament seiner Seminare.
