MS Project Meilenstein-Erinnerung mit Ampel – keinen Meilenstein verpassen

Klaus Oberbörsch 13.10.2026 5 min

MS Project Meilenstein-Erinnerung mit Ampel – keinen Meilenstein verpassen

Ein wichtiger Meilenstein steht kurz bevor und niemand bemerkt es rechtzeitig? Gerade in großen Projektplänen mit zahlreichen Sammelvorgängen und Unteraktivitäten verlieren Sie in Microsoft Project schnell den Überblick über anstehende Termine.

Filter und Gruppierungen helfen bei der Übersicht, zeigen Ihnen jedoch nicht unmittelbar, welcher Meilenstein bald fällig ist. Mit einer MS Project Meilenstein-Erinnerung per Ampel erkennen Sie kritische Termine in Ihrer Tabelle. Sie legen die Vorlauffrist selbst fest und markieren betroffene Meilensteine optisch.

Dieser Artikel zeigt Ihnen in drei Schritten, wie Sie die Erinnerungszeiträume definieren, die Ampelfunktion einrichten und individuelle Meilensteinansichten erstellen. So behalten Sie Termine zuverlässig im Blick.

Das Wichtigste in Kürze

  • Meilensteine rechtzeitig erkennen: Mit einer MS Project Meilenstein-Erinnerung per Ampel behalten Sie anstehende Termine auch in umfangreichen Projektplänen im Blick.

  • Erinnerungszeiträume individuell festlegen: Über benutzerdefinierte Felder und Formeln bestimmen Sie selbst, wie viele Tage vor einem Meilenstein die Ampel einen Hinweis anzeigen soll.

  • Ampelfunktion in drei Schritten einrichten: Sie erfahren, wie Sie Erinnerungsfristen berechnen und kritische Meilensteine durch grafische Symbole hervorheben.

  • Projektübergreifende Übersicht schaffen: Individuelle Filter und Gruppierungen zeigen Ihnen Meilensteine innerhalb bestimmter Zeiträume. Die Lösung eignet sich auch für das Multiprojektmanagement.

  • Terminrisiken frühzeitig erkennen: Mit der visuellen Erinnerung reagieren Sie schneller auf bevorstehende Meilensteine und können notwendige Maßnahmen rechtzeitig einleiten.

Hier die drei Schritte zum Einrichten:

Legen wir los!

Das Ergebnis: MS Project Meilenstein-Erinnerung per Ampel

Im Screenshot unten sehen Sie, das Ergebnis, das wir erreichen wollen:

In der zusätzlichen Spalte „MS Ampel“ sind die bald fälligen Meilensteine mit einer Ampel markiert, wenn ein zeitlicher Schwellenwert überschritten wird.

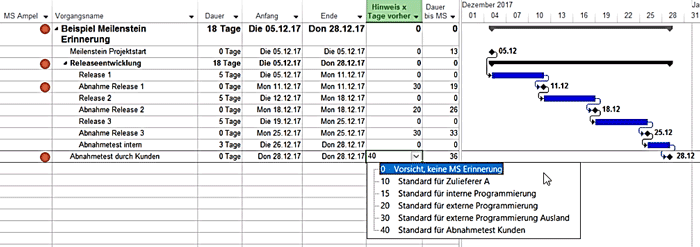

MS Project Meilenstein-Erinnerung - Beispiel
Beispiel: die optische Meilensteinerinnerung erfolgt über eine Ampel in der ersten Spalte „MS Ampel“

Und so gehen Sie bei der Umsetzung in drei Schritten vor.



Schritt 1: Erinnerungszeiträume festlegen (Dauer bis MS)

Zu den Meilensteinen können Sie sich vordefinierte Erinnerungszeiträume einstellen, die auf die „bald“ fällige Meilensteine hinweisen.

MS Project Meilenstein-Erinnerung - Erinnerungszeitraum
Anzeige der Meilensteintermine in der Spalte „MS Ampel“ auf Projekt- und Sammelvorgangsebene

Für die Eingabe der Erinnerungszeit benennen Sie eine benutzerdefinierte Spalte um und tragen über die „Nachschlagetabelle“ die verschiedenen Erinnerungszeiten mit Hinweistexten ein.

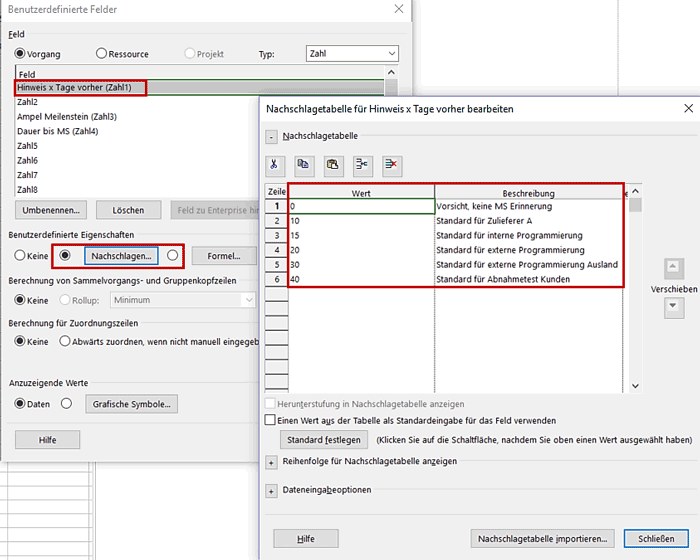

MS Project Meilenstein-Erinnerung - Erinnerungszeiten mit Hinweistexten
Eintragen unterschiedlicher Erinnerungszeiten mit Hinweistexten

Die Berechnung der Tage bis zur Erreichung der Erinnerungsfrist ist über die Formel „Hinweis x Tage vorher (Zahl1)“ in einem ebenfalls benutzerdefinierten Feld umgesetzt (siehe Screenshot).

Die „IIf“ Abfrage prüft, ob der Vorgang das Attribut „Meilenstein“ hat, ansonsten erhält das Feld den Wert „Null“. Um Nachkommastellen bei der Dauer abzustellen, habe ich die ganze Formel mit Round () runden lassen.

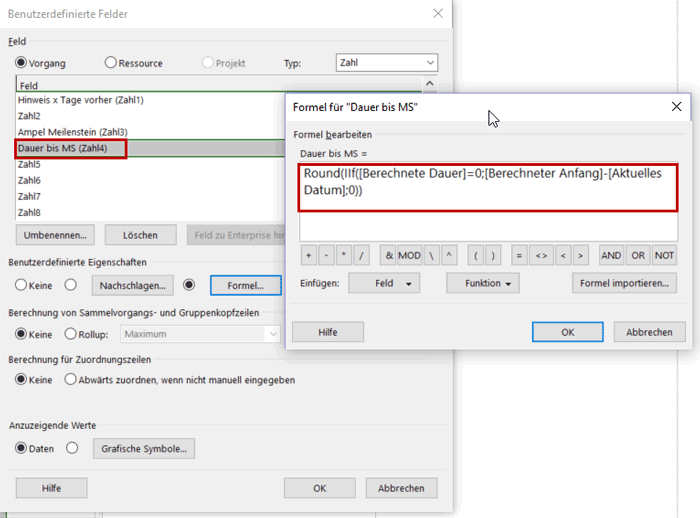

MS Project Meilenstein-Erinnerung - Fomel mit Rundung der Nachkommastellen
Nachkommastellen bei der Dauer lassen sich runden



Schritt 2: Ampelfunktion festlegen (Hinweis x Tage vorher)

Die Realisierung der Ampelfunktion erfolgt mit Hilfe des Wertes aus dem benutzerdefinierten Feld „Hinweis x Tage vorher“ wie folgt:

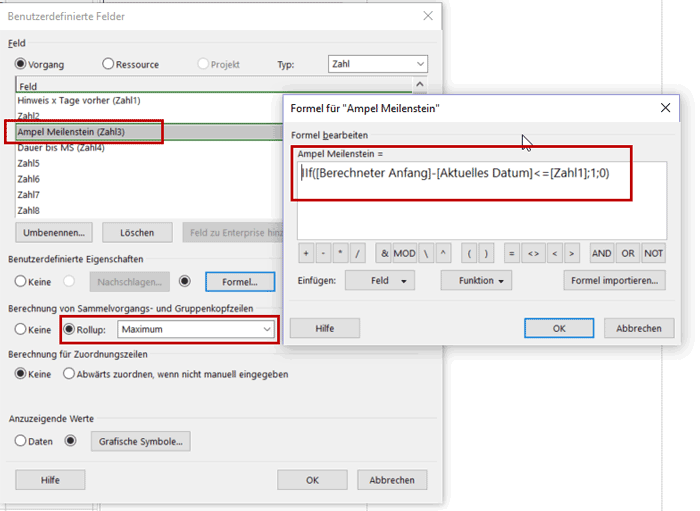

MS Project Meilenstein-Erinnerung - Formel Meilensteinampel
Formel zur Errechnung bzw. Darstellung der Meilensteinampel
  • Beachten Sie: Die Formel entspricht der Anzeige „Dauer bis MS“, jedoch wird bei „Anzuzeigende Werte“ die Funktion „Grafische Symbole“ ausgewählt.

  • Das Rollup bei den Sammelvorgangzeilen habe ich auf „Maximum“ und die Ampeldarstellung auch für den Sammelvorgang und Projektsammelvorgang entsprechend eingestellt.

  • Natürlich können Sie neben den klassischen Ampelfarben auch noch weitere Informationen abbilden. Das macht die Anzeige aber relativ unübersichtlich.

  • Wenn Sie Ihre Ansichten später weiter reduzieren möchten, können Sie die Spalte „Hinweis x Tage vorher“ nach der Bearbeitung ausblenden. Sie dient nur zur Kontrolle der Ampelanzeige.

Sie haben die Möglichkeit, sich den Hinweis auf einen bald fälligen Meilenstein auf Sammelvorgangs- bzw. Projektsammelvorgangsebene anzeigen zu lassen.

Die Einstellungen sehen Sie im folgenden Screenshot.

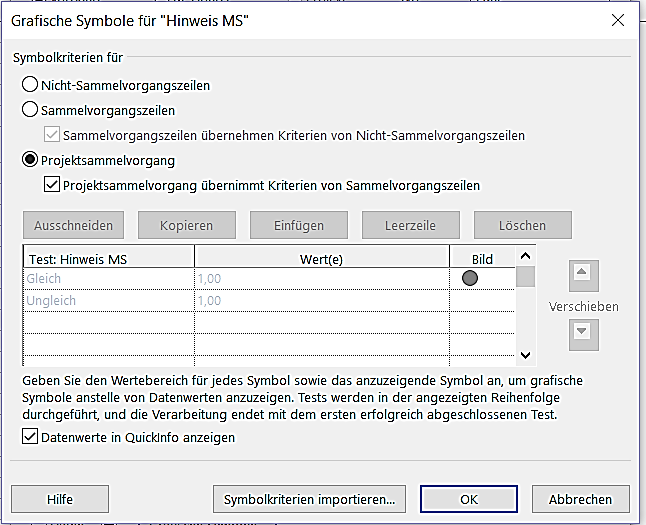

MS Project Meilenstein-Erinnerung - Aktivierung der Ampeldarstellung
Aktivierung der Ampeldarstellung für Projektsammelvorgang
  • Wenn der Wert gleich 1 ist, schaltet die Ampel rot,
  • bei ungleich 1 wird keine Ampelfarbe angezeigt
  • (die Symbole können auch individuell anders ausgewählt werden).

Download (PDF): 11 Schritte zum optimalen MS Project Projektplan (Tutorial)

Vermeiden Sie mit diesem Tutorial von Beginn an typische Stolperfallen, über die Neulinge in MS Project sich gerne den Kopf zerbrechen, unsicher werden und Zeit verschwendet. Das wird Ihnen nicht passieren!
* Pflichtfeld | Datenschutzhinweise

Schritt 3: Individuelle Meilensteinansichten

Mit Filter- oder Gruppierungsfunktionen können Sie über das selbstdefinierte Feld „Dauer bis MS“ auch Ansichten mit Meilensteinen generieren, die in einem bestimmten Zeitrahmen (hier zwischen 20 und 40 Tagen) liegen.

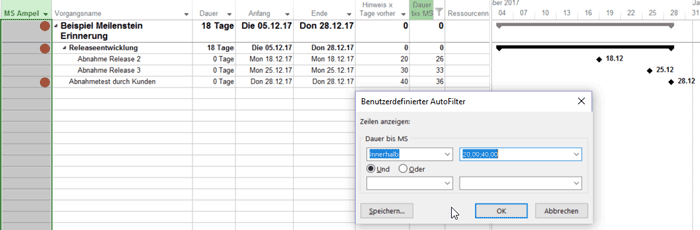

MS Project Meilenstein-Erinnerung - Einstellung Meilensteinansichten
Einstellung von Meilensteinansichten in ausgewählten Zeitrahmen

Natürlich lässt sich diese Lösung auch im Bereich Multiprojektmanagement einsetzen. Achten Sie dann bitte darauf, dass alle Teilprojekte die gleichen benutzerdefinierten Felder enthalten.

Letzter Tipp zum Schluss:  Wenn Sie Ihr Ansichten später weiter reduzieren möchten, dann können Sie die Spalte „Hinweis x Tage vorher“ nach der Bearbeitung ausblenden. Sie dient nur zur Kontrolle der Ampelanzeige.

Zusammenfassung – MS Project Meilenstein-Erinnerung

Sie wissen jetzt, wie Sie mit einfachen Bordmitteln aus Microsoft Project Erinnerungszeiträume für anstehende Meilensteintermine definieren, und diese farblich hervorheben. Das heißt Sie kennen jetzt die Formeln zur Berechnung:

  • der Erinnerungszeiträume sowie
  • der grafischen Anzeige des Meilensteinzeitpunkts.

Damit haben Sie einen genaueren Überblick über anstehenden Termine und sind in der Lage, rechtzeitig zu reagieren und Maßnahmen einzuleiten.

Sie wollen das Gelernte vertiefen, weitere wichtige Tipps erfahren und Ihre Fragen stellen? Dann sind Sie genau richtig beim TPG Microsoft Project Seminar (Grundlagen) oder beim Microsoft Project Advanced Seminar.

Haben Sie noch Fragen? Dann freuen wir uns auf Ihre Kontaktaufnahme über das Kontaktformular oder auf anderem Wege. Wir antworten so schnell wie möglich – garantiert!

Unsere Tipps zum Schluss: Abonnieren Sie unseren Projektmanagement Newsletter mit mehr praxisstarken Artikeln, Webinaren, Podcasts, eBooks, Checklisten, Tools etc. für einen höheren Reifegrad Ihres Projektmanagements!

FAQs

Wie kann man in MS Project eine Meilenstein-Erinnerung einrichten? In Microsoft Project können Sie eine Meilenstein-Erinnerung über benutzerdefinierte Felder und Formeln einrichten. Eine Ampel markiert anschließend anstehende Meilensteine anhand einer individuell festgelegten Vorlauffrist.
Wie kann man bevorstehende Meilensteine in MS Project automatisch hervorheben? Sie können mit der Funktion „Grafische Symbole“ eine Ampelanzeige für bevorstehende Meilensteine erstellen. Dafür berechnen Sie über ein benutzerdefiniertes Feld die Zeit bis zum Meilenstein und legen die Bedingungen für die Ampeldarstellung fest.
Kann man die Erinnerungsfrist für Meilensteine in MS Project individuell einstellen? Ja, über eine Nachschlagetabelle in einem benutzerdefinierten Feld können Sie unterschiedliche Erinnerungszeiträume festlegen. Damit bestimmen Sie selbst, wie viele Tage vor einem Meilenstein die Ampel einen Hinweis anzeigen soll.
Wie kann man in MS Project Meilensteine innerhalb eines bestimmten Zeitraums anzeigen? Mit benutzerdefinierten Feldern sowie Filter- und Gruppierungsfunktionen können Sie gezielt Meilensteine innerhalb eines definierten Zeitraums anzeigen. So erhalten Sie beispielsweise eine Übersicht aller Meilensteine, die in den nächsten 20 bis 40 Tagen anstehen.
Funktioniert die MS Project Meilenstein Erinnerung auch im Multiprojektmanagement? Ja, Sie können die Ampelfunktion auch im Multiprojektmanagement nutzen und bevorstehende Meilensteine projektübergreifend erkennen. Voraussetzung ist, dass alle Teilprojekte dieselben benutzerdefinierten Felder enthalten.



Klaus Oberbörsch ist seit 47 Jahren im Projektumfeld aktiv und zertifiziert nach GPM, Prince2 und CPPM. Sein Kerngebiet umfasst u.a. Projektmanagement sowie Einführung und Anpassungen von Microsoft Project und Softwaretesten nach ISTQB Standard. Herr Oberbörsch ist Buchautor von Handbüchern für Microsoft Project und Softwaretests nach ISTQB Standard. Seit über 10 Jahren ist er zudem akkreditierter ISTQB Trainer für die Zertifizierungen im Bereich Certified Tester und Testmanager.
