MS Project Basisplan – wie Sie ihn erstellen, festlegen, anzeigen, vergleichen und löschen

Michael Nicholson 30.07.2026 10 min

MS Project Basisplan – wie Sie ihn erstellen, festlegen, anzeigen, vergleichen und löschen

Sie können in Microsoft Project die Entwicklung von Projektständen vergleichen, wenn Sie zu einem bestimmten Zeitpunkt eine Kopie Ihres Projekts speichern. Dann vergleichen Sie diese mit der aktuellen Version Ihres Plans via Projekte vergleichen. Unsere Empfehlung: Lassen Sie das und machen Sie es besser mit dem MS Project Basisplan. Dieser bietet Ihnen viel mehr Möglichkeiten.

In diesem Artikel finden Sie alles dazu, wie Sie einen MS Project Basisplan erstellen, festlegen, speichern, vergleichen und löschen.

Das Wichtigste in Kürze

  • Ein MS Project Basisplan speichert den geplanten Stand Ihres Projekts und bildet die Grundlage für aussagekräftige Soll-Ist-Vergleiche.
  • Mit einem Basisplan erkennen Sie Termin-, Aufwand- und Kostenabweichungen frühzeitig und können gezielt gegensteuern.
  • MS Project bietet bis zu elf Basispläne. Dadurch dokumentieren Sie wichtige Projektphasen oder genehmigte Änderungen nachvollziehbar.
  • Sie erfahren, wie Sie Basispläne erstellen, vergleichen, aktualisieren und löschen sowie typische Fehler bei der Anwendung vermeiden.

Folgende Kapitel warten auf Sie:

Legen wir los mit einer kurzen Definition des MS Project Basisplans.

Was ist ein Basisplan in MS Project?

Ein Basisplan in MS Project ist eine Sammlung von ca. 20 Referenzpunkten in fünf Kategorien: Anfangsdatum, Abschlussdatum, Dauer, Arbeitsaufwand und Kostenschätzungen. Diese Referenzpunkte dokumentieren den initialen Projektplan oder gewünschte Zwischenstände. Ändert sich das Projekt im Zeitverlauf, so dient der Vergleich der Basispläne (bis zu 11 pro Projekt) mit dem aktuellen Stand dazu, die Veränderungen sichtbar zu machen.

Wenn Sie einen MS Project Basisplan speichern, dann haben Sie also eine Art Schnappschuss Ihrer Planung, der in Ihrem MS Project Plan mitgespeichert wird. Es ist kein getrennter Plan. Er dokumentiert bestimmte Planungswerte zu einem von Ihnen gewählten Stichtag wie beispielsweise

  • Projektanfang
  • Erreichung eines Phasen-Meilensteins
  • Genehmigung einer Umfangserweiterung / -reduzierung

Hinweis: Sie können pro Projekt bis zu 11 Basispläne festlegen. Dabei gibt es den sogenannten „Basisplan Null“, sprich den Standard-Basisplan ohne Nummerierung, sowie Basisplan 1 bis Basisplan 10.

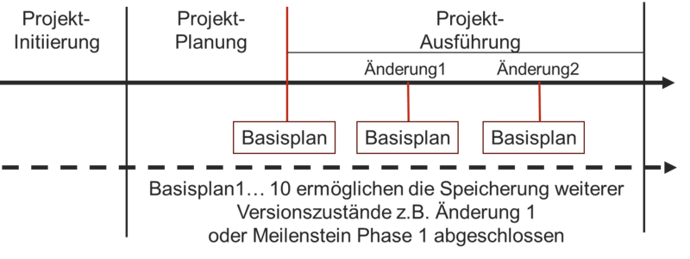

MS Project Basisplan - 11 Pläne speicherbarBild 1: Bis zu 11 Basispläne sind im Microsoft Project speicherbar

Download (PDF): 11 Schritte zum optimalen MS Project Projektplan (Tutorial)

Vermeiden Sie mit diesem Tutorial von Beginn an typische Stolperfallen, über die Neulinge in MS Project sich gerne den Kopf zerbrechen, unsicher werden und Zeit verschwendet. Das wird Ihnen nicht passieren!
* Pflichtfeld | Datenschutzhinweise

MS Project Basisplan Anwendungsbeispiele

Folgend ein paar Anwendungsbeispiele, wann Sie MS Project Basispläne einsetzen sollten.

  • Sie wollen die vereinbarten Soll-Werte, z.B. für die Projektdauer oder -kosten, mit den aktuellen Werten während des Projektablaufs oder am Projektende vergleichen.
  • Sie möchten sehen, wo es Abweichungen gibt, wie groß diese sind und welche Auswirkungen sie auf die weitere Planung oder auf Ihr Budget haben.
  • Sie müssen aus Business-Gründen Planungswerte zu einem bestimmten Zeitpunkt festhalten.

Für all diese Anwendungsfälle brauchen Sie die Basispläne in Microsoft Project.

Welche Soll-Werte können Sie in einem Basisplan speichern?

Unter anderem werden folgende Soll-Werte festgehalten:

  • Anfang
  • Ende
  • Dauer
  • Arbeit
  • Kosten

Microsoft Project bezeichnet diese Werte als „geplant“. Daher finden Sie die entsprechenden Soll-Werte in den Spalten Geplanter Anfang, Geplantes Ende, Geplante Dauer, Geplante Arbeit und Geplante Kosten., nachdem Sie Ihren MS Project Basisplan gespeichert haben.

MS Project Basisplan festlegen

In diesem Beispiel haben wir eben unsere Planungsphase abgeschlossen und wollen für das gesamte Projekt einen MS Project Basisplan speichern.

Im Menüband Projekt klicken Sie auf Basisplan festlegen und wählen Basisplan festlegen… im Menü aus. Wählen Sie Basisplan festlegen und Basisplan sowie Für Gesamtes Projekt aus und bestätigen Sie mit OK.

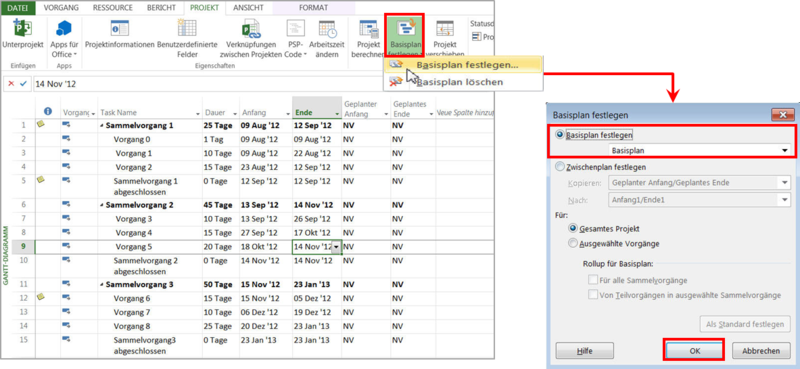

MS Project Basisplan speichern
Bild 2: Wie Sie einen Basisplan speichern

MS Project Basisplan festlegen - vor Basisplanspeicherung
Bild 3: Beispiel eines Projektplans vor dem Speichern des Basisplans
MS Project Basisplan speichern - nach dem Speichern

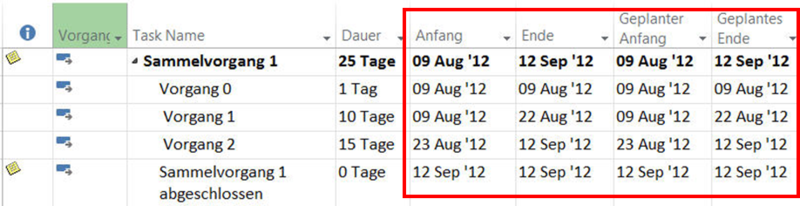

Bild 4: Beispiel eines Projektplans nach dem Speichern des Basisplans

Wie Bild 3 und 4 zeigen, haben Sie nach dem Festlegen des Basisplans Ihre Soll-Werte in die Spalten Geplanter Anfang und Geplantes Ende gespeichert. In der Projektstatistik finden Sie einen Vergleich der Basisplanwerte mit den berechneten Planungswerten.

So rufen Sie die Projektstatistik auf: Im Menüband Projekt klicken Sie auf Projektinformationen und dann auf Statistik… im unteren Bereich des Dialogfensters.

In der Abbildung unten gibt es noch keine aktuellen Werte, weil das Projekt noch nicht angefangen hat.

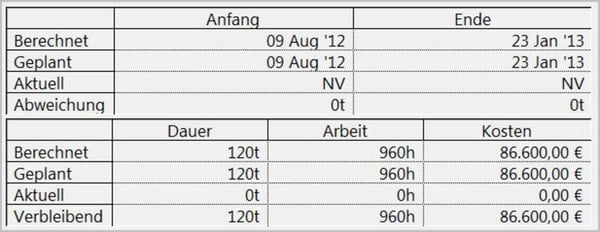

MS Project Basisplan vergeleichen - Basisplan und aktuellem Plan
Bild 5: Vergleich zweier Planstände aus Basisplan und aktuellem Plan

In diesem ersten Teil der kleinen Serie haben Sie erfahren, dass Sie Basispläne unter anderem für Soll-Ist-Vergleiche in Ihrer Projektplanung einsetzen können und wie Sie einen Basisplan festlegen.

Basisplan anzeigen – Vergleichen als grafische Darstellung

Jetzt möchten Sie Basispläne vergleichen und die Differenzen grafisch anzeigen lassen. Beginnen wir mit den zeitlichen Abweichungen vom initialen Basisplan.

Wenn Sie Basispläne gespeichert haben, können Sie im Reiter Format über die Schaltfläche Basisplan, den Basisplan des Projekts aus der Liste auswählen, den Sie grafisch analysieren möchtenl.

Basisplan MS Project - Abweichungen anzeigen

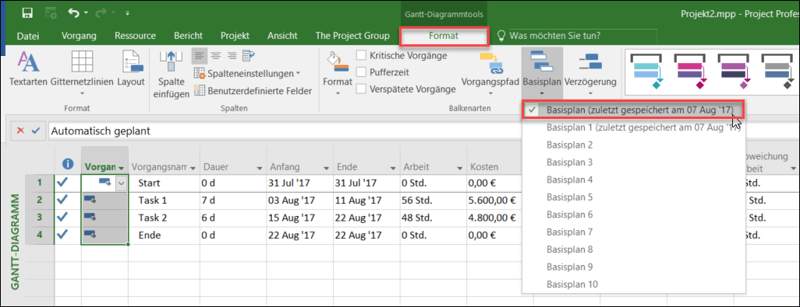

Bild 6: Auswahl des anzuzeigenden Basisplans

Im nachfolgenden Beispiel sind die Basispläne Basisplan und Basisplan 1 gespeichert. Beide haben unterschiedliche Soll-Werte. Die grauen Balken im Gantt-Chart repräsentieren den jeweils ausgewählten Basisplan.

Des Weiteren sind im Beispiel alle Vorgänge des Projektplans aktualisiert – alle Vorgänge sind abgeschlossen und zu jedem Basisplan gibt es Abweichungen. Jetzt werden wir einen gewünschten MS Project Basisplan vergleichen mit dem aktuellen Planstand.

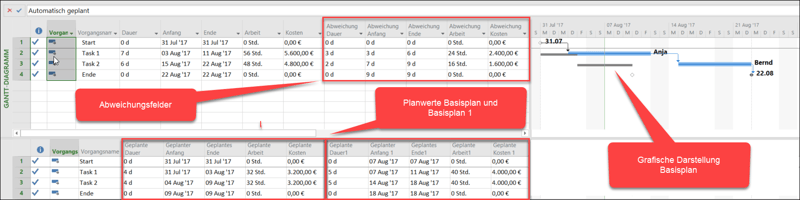

Bild 7 zeigt die Abweichungen zum aktuellen Planstand in MS Project als grafische Balken, Abweichungsfelder und Planwerte – bezogen auf den initialen „Basisplan“.

MS Project Basisplan vergleichen - grafisch und tabellarisch
Bild 7: Abweichungen und grafische Darstellung des initialen „Basisplans“ zu den aktuellen Werten

Wird im Beispiel „Basisplan 1“ ausgewählt, so ergibt sich die in Bild 8 dargestellte Situation.

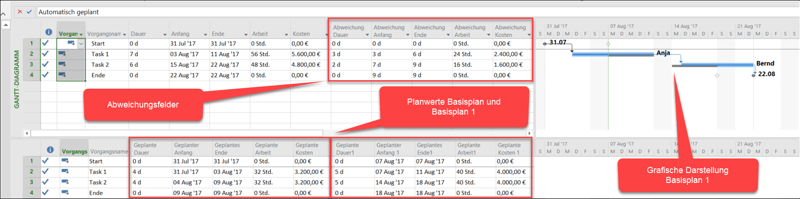

MS Project Basisplan vergleichen - Abweichungen
Bild 8: Links: Abweichungen und grafische Darstellung von „Basisplan 1“ zu den aktuellen Werten

Vergleichen Sie die Ergebnisse in Bild 7 und Bild 8, so stellen Sie fest, dass in Bild 7 der Basisplan 1 grafisch angezeigt wird, aber die Abweichungswerte in der Tabelle nicht neu berechnet wurden. Die in Bild 7 angezeigten Abweichungen in der Tabelle entsprechen exakt denen in Bild 6.

Wichtig zu wissen: Die Abweichungen in der Tabelle werden immer in Bezug auf die geplanten Werte des initialen Basisplans berechnet und dargestellt. Die grafische Anzeige ist unabhängig davon und vergleicht beliebige Basispläne.

Bitte beachten Sie:

  • Über den Reiter Format und die Schaltfläche Basisplan können Sie auswählen, welchen Basisplan Sie grafisch anzeigen lassen wollen.
  • Sie können auch über den Reiter Format und die Schaltfläche Verzögerung festlegen, auf welchen Basisplan sich die grafisch angezeigte Verzögerung beziehen soll. Die Verzögerung wird je Vorgang als eine schmale, horizontale Linie dargestellt.
  • Die Festlegungen haben jedoch keine Auswirkung auf die Abweichungsfelder in der Tabelle.

Jetzt wissen Sie, wie Sie zeitliche Abweichungen mit dem MS Project Basisplan vergleichen. Weitere Soll-Ist-Vergleiche mithilfe von (dynamischen) Berichten zu Kosten und Ressourcen finden Sie in dem folgenden Lesetipp.

Unser Lesetipp: Soll-Ist-Vergleich in MS Project mit Hilfe von Basisplan-Berichten

Jetzt geht es darum, wie Sie Änderungen in einen bestehenden Basisplan aufnehmen, weitere Basispläne festlegen und Basispläne löschen.

Ein Arbeitspaket im Basisplan hinzufügen

Sie haben einen Basisplan für Ihr Projekt nach Abschluss der Planungsphase gespeichert. Während des Projektablaufs kommt aber ein genehmigtes Arbeitspaket hinzu. Wie können Sie den gespeicherten Basisplan aktualisieren, ohne die ursprünglichen Werte zu überschreiben?

MS Project bietet Ihnen die Möglichkeit, einzelne Vorgänge eines Projektes einem Basisplan hinzuzufügen oder gar zu überschreiben.

Und so gehen Sie dabei vor:

Markieren Sie die neuen Vorgänge bzw. das neue Arbeitspaket.

MS Project Basisplan ändern

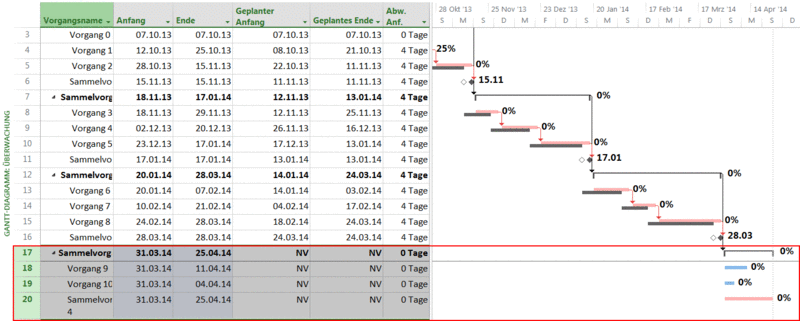

Bild 9: Stand vor der Speicherung des zusätzlichen Arbeitspakets

Im Menüband Projekt klicken Sie auf Basisplan festlegen und wählen Basisplan festlegen… im Menü aus.

Wählen Sie Basisplan festlegen und Basisplan sowie Für ausgewählte Vorgänge.

Wenn Sie wollen, dass die Werte in den darüber liegenden Sammelvorgang sowie den Projektsammelvorgang übernommen und hochsummiert werden, wählen Sie die beiden Unterpunkte aus und bestätigen Sie mit OK. Damit stellen Sie sicher, dass im Basisplan beispielsweise die Änderung der Gesamtprojektkosten beinhaltet sind.

MS Project Basisplan hinzufügen
Bild 10: Einstellungen zum Hinzufügen von Vorgängen

Anschließend werden Sie gefragt, ob Sie wirklich den Basisplan (in unserem Fall eigentlich ein Teil des Basisplans) neu speichern wollen.

MS Project Basisplan überschreiben
Bild 11: Sicherheitsabfrage zum Überscheiben

Bestätigen Sie mit Ja. Damit haben Sie die neuen Vorgänge in Ihren ursprünglichen Basisplan aufgenommen.

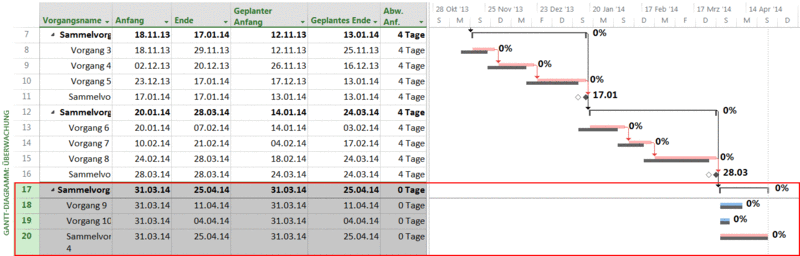

MS Project Basisplan - Hinzufügen von Vorgängen
Bild 12: Stand nach der Speicherung des zusätzlichen Arbeitspakets im Basisplan

Unser Lesetipp: MS Project Basisplan Optionen – „Basisplan für Ertragswertberechnungen“ für die Anzeige der Abweichungen

Den Projektstand zu einem Gate oder Meilenstein festhalten

Arbeiten Sie mit Meilensteinen oder „Gates“, in denen Sie den Ist-Stand festhalten wollen oder aus regulatorischen Gründen festhalten müssen? Auch in diesem Fall möchten Sie den ursprünglich gespeicherten Basisplan nicht überschreiben.

Wie können Sie also zusätzliche Basispläne festlegen?

Stellen Sie sicher, dass alle aktuellen Werte, erledigten Arbeitspakete sowie genehmigten Änderungen bis zum betroffenen Meilensteintermin im Projekt korrekt eingetragen sind. Im Menüband Projekt/Basisplan festlegen/Basisplan festlegen wählen Sie Basisplan sowie beispielsweise Basisplan 1 aus dem Menü sowie Gesamtes Projekt aus und bestätigen mit OK.

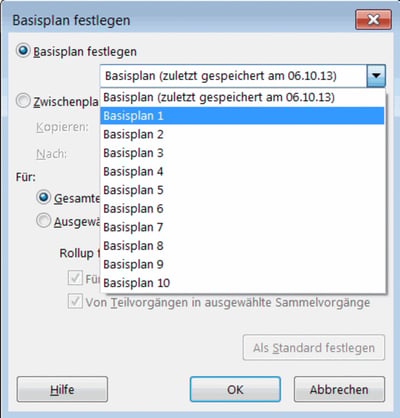

MS Project Basisplan festlegen
Bild 13: Zusätzliche Basispläne festlegen

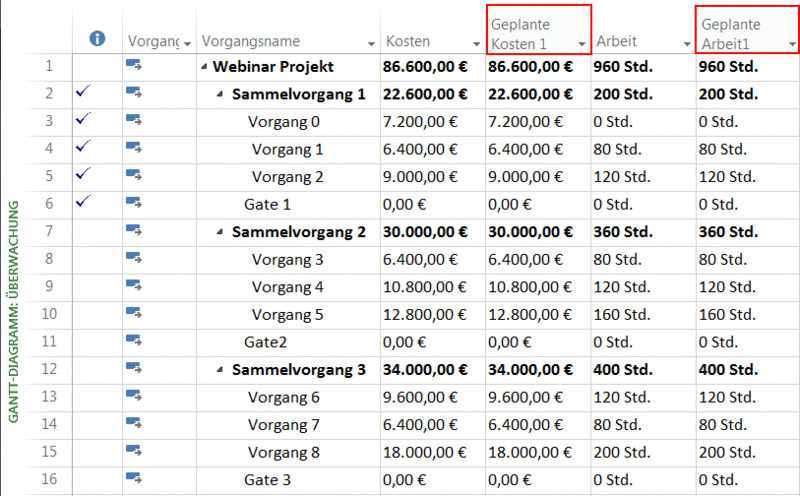

Sie können die berechneten Werte mit Basisplan 1 vergleichen, indem Sie die entsprechenden Spalten wie z.B. Kosten und Geplante Kosten 1 einblenden. Oder wählen Sie in der Ansicht Gantt-Diagramm Überwachung den Basisplan 1 (Menüband Format/Basisplan/Basisplan 1 im Menü).

MS Project Basisplan Vergleich - Kosten und Arbeit
Bild 14: Vergleich Kosten mit Geplante Kosten 1 sowie Arbeit mit Geplante Arbeit 1

Hinweis: Basisplanwerte werden in Microsoft Project mit der Bezeichnung „Geplant“ gekennzeichnet, sprich Geplanter Anfang, Geplantes Ende, Geplante Dauer, Geplante Arbeit, Geplante Kosten usw.

MS Project Basisplan ändern oder löschen

Sie haben eine Basisplan versehentlich zum falschen Zeitpunkt gespeichert? Kein Problem. Sie können diesen Basisplan ändern und mit den richtigen Werten überschreiben.

Dafür wählen Sie im Menüband Projekt/Basisplan festlegen/Basisplan festlegen den zu überschreibenden Basisplan sowie Gesamt Projekt. Bestätigen Sie mit OK bestätigen und beantworten Sie die anschließende die Frage mit Klick auf Ja.

Alternativ dazu können Sie einen MS Project Basisplan löschen bzw. auch nur Teile davon. Im Falle eines gesamten Basisplans gehen Sie im Menüband auf Projekt/Basisplan festlegen/Basisplan löschen und wählen anschließend den zu löschenden Basisplan aus der Liste sowie Gesamtplan aus. Bestätigen Sie mit OK.

MS Project Basisplan löschen
Bild 15: Basisplan löschen

Wenn Sie nur einzelne Vorgänge löschen möchten, selektieren Sie die betroffenen Vorgänge. Wählen Sie anschließend im folgend gezeigten Dialogfenster den Basisplan sowie Ausgewählte Vorgänge. Bestätigen Sie mit OK.

MS Project Basisplan löschen - Projekt oder Vorgänge
Bild 16: Gesamtes Projekt oder Vorgänge löschen

Damit haben Sie den nicht benötigten Basisplan oder Basisplanteile gelöscht.

Zusammenfassung: MS Project Basisplan

In diesem Artikel haben Sie gelernt, dass Sie MS Project Basispläne für Soll-Ist-Vergleiche in Ihrer Projektplanung einsetzen können. Sie wissen nun, wie Sie einen Basisplan festlegen, speichern, anzeigen und wie Sie Änderungen in einen bestehenden Basisplan aufnehmen. Auch können Sie weitere Basispläne festlegen und Basispläne löschen. In diesem separaten Artikel erfahren Sie noch mehr zu nützlichen Ansichten und Berichte für Soll-Ist-Vergleiche mit Basisplänen.

Sie wollen das Gelernte vertiefen, weitere wichtige Tipps erfahren und Ihre Fragen stellen? Dann sind Sie genau richtig beim TPG Microsoft Project Seminar (Grundlagen) oder beim Microsoft Project Advanced Seminar.

Haben Sie noch Fragen? Dann freuen wir uns auf Ihre Kontaktaufnahme über das Kontaktformular oder auf anderem Wege. Wir antworten so schnell wie möglich – garantiert!

Unsere Tipps zum Schluss: Abonnieren Sie unseren Projektmanagement Newsletter mit mehr MS Project Tipps, praxisstarken Artikeln, Webinaren, Podcasts, eBooks etc. für einen höheren Reifegrad Ihres Projektmanagements!

FAQs

Was ist ein MS Project Basisplan? Ein MS Project Basisplan ist eine Momentaufnahme Ihrer Projektplanung. Er speichert unter anderem Sollwerte für Termine, Dauer, Aufwand und Kosten, damit Sie diese später mit dem aktuellen Projektstand vergleichen können.
Wann sollten Sie einen MS Project Basisplan speichern? Den ersten Basisplan sollten Sie nach Abschluss der Projektplanung und vor dem Projektstart speichern. Weitere Basispläne eignen sich, um den Projektstand an wichtigen Meilensteinen, Gates oder nach genehmigten Projektänderungen zu dokumentieren.
Wie viele Basispläne können Sie in Microsoft Project speichern? Microsoft Project stellt insgesamt elf Basispläne zur Verfügung: den Standard-Basisplan sowie die Basispläne 1 bis 10. Dadurch können Sie verschiedene Planungsstände innerhalb eines Projekts nachvollziehbar dokumentieren.
Können Sie einen MS Project Basisplan ändern oder löschen? Ja. Sie können einen bestehenden Basisplan überschreiben oder vollständig löschen. Außerdem lassen sich Basispläne gezielt für einzelne Vorgänge aktualisieren oder entfernen, ohne den gesamten Projektplan zu verändern.
Warum ist ein Basisplan besser als der Vergleich verschiedener Projektdateien?

Ein Basisplan wird direkt im Projekt gespeichert und ermöglicht aussagekräftige Soll-Ist-Vergleiche für Termine, Aufwand und Kosten. Im Vergleich zu separaten Projektdateien erhalten Sie eine deutlich einfachere und leistungsfähigere Auswertung von Projektabweichungen.

Michael Nicholson, MBA, PMP, IPMA-Level D, MCP, ist als Microsoft zertifizierter Senior Consultant spezialisiert auf Beratung, Planung, Installation, Konfiguration und Schulung kundenspezifischer Portfolio- und Projektmanagementlösungen. Insbesondere Ressourcen- und Risikomanagement sowie die Automatisierung von Unternehmensprozessen gehören mit zu seiner Expertise – neben PMO Beratung und Aufbau. Mit über 10 Jahren Erfahrung im internationalen Projektmanagement begeistert er Kunden während Trainings durch einen sehr hohen Praxisbezug und viele Best Practice Tipps. Von seinen Seminarteilnehmer:innen erhält Herr Nicholson stets beste Bewertungen.
